Bautagebuch: Generalsanierung der Plätze 1 und 2

Nach 45 Jahren haben unsere guten Plätze 1 und 2 ausgedient, die Wasserdurchlässigkeit muss wieder hergestellt werden.

Vielen Dank an die Fa. Lüftinger Bau, Bad Wimsbach, und die Fa. Sportbau Rumpl, Sipbachzell, für die professionell durchgeführten Arbeiten.

Fa. Lüftinger Bau, Fa. Sportbau Rumpl

Bautagebuch: Generalsanierung der Plätze 1 und 2

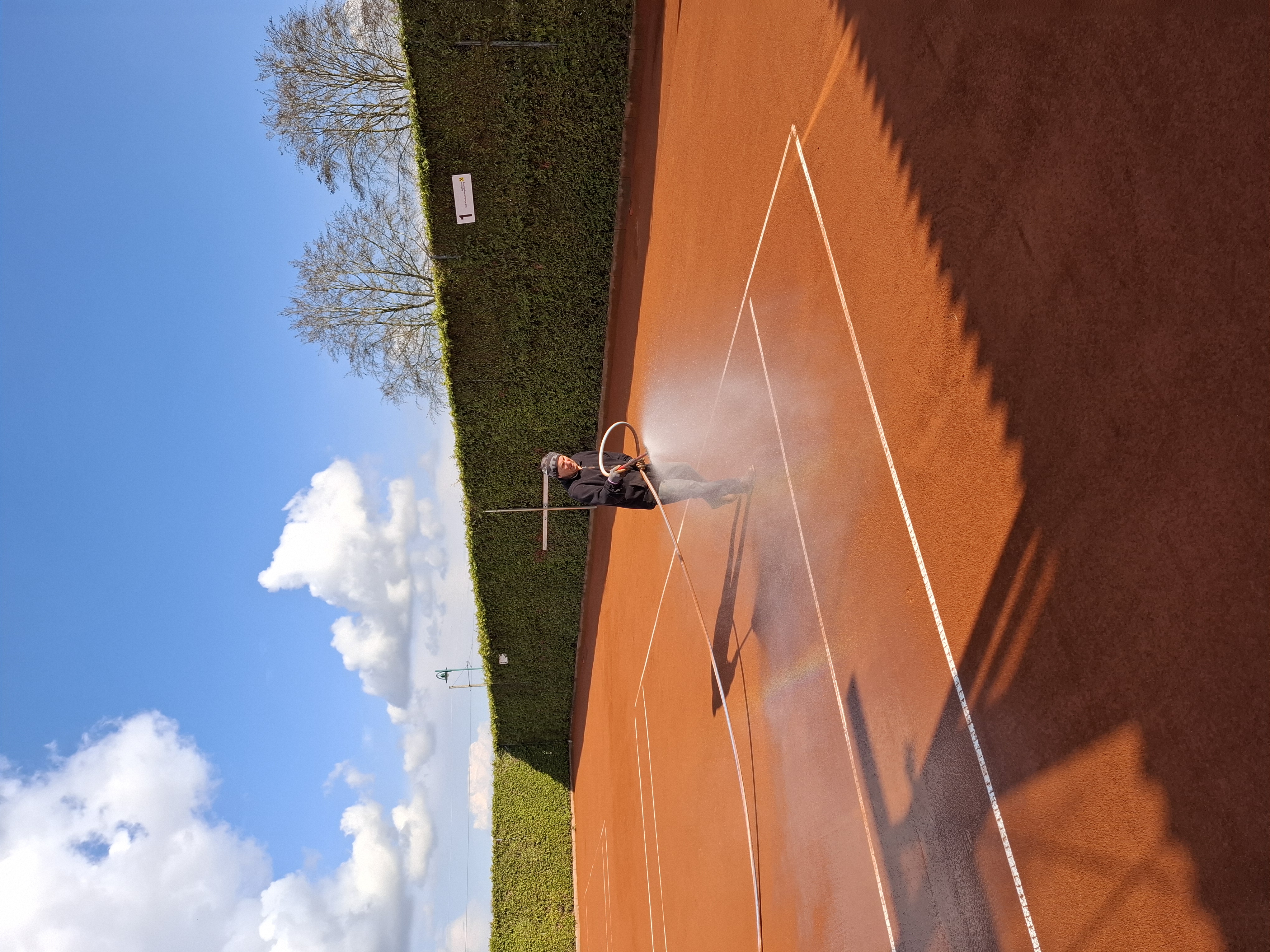

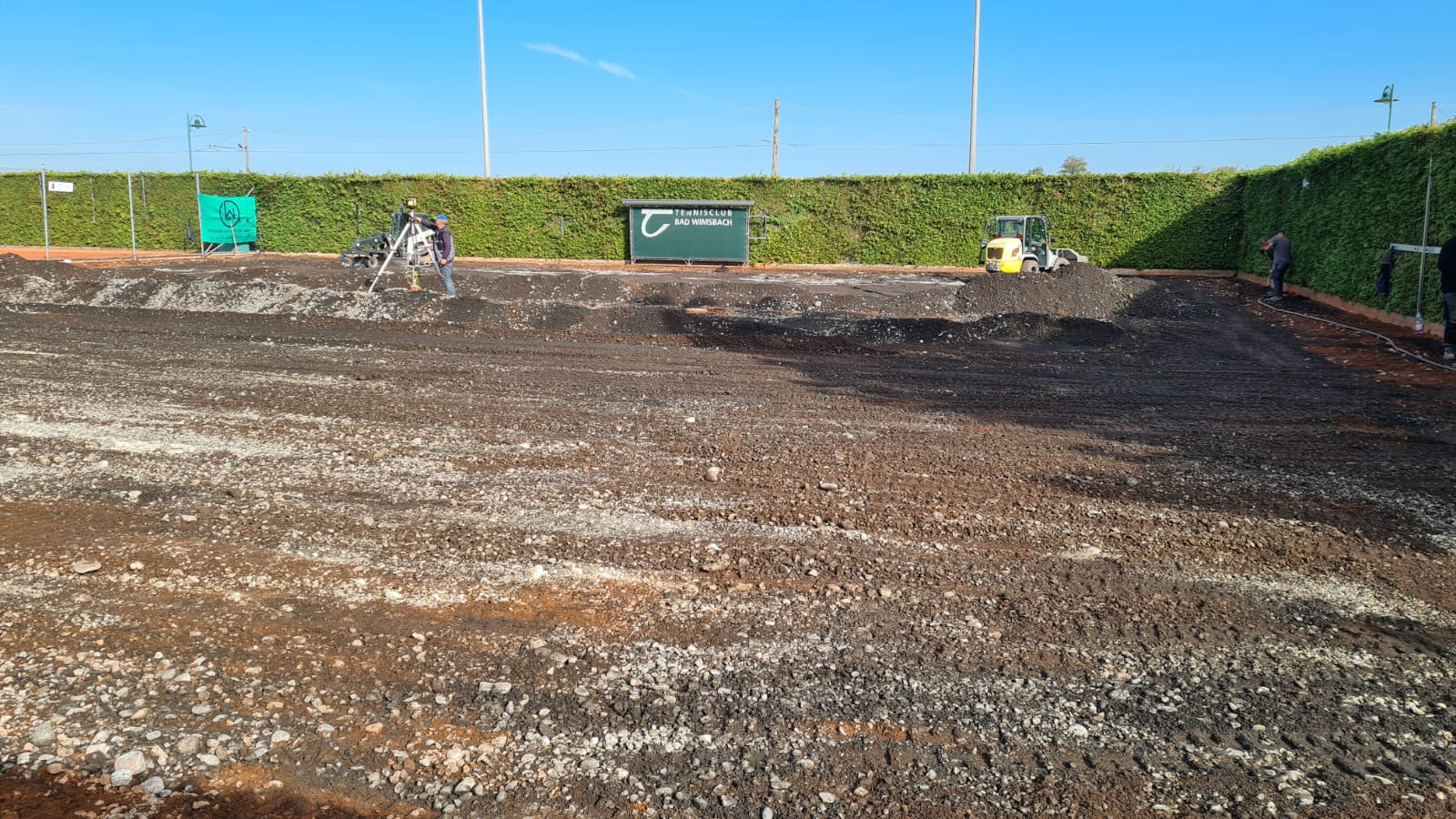

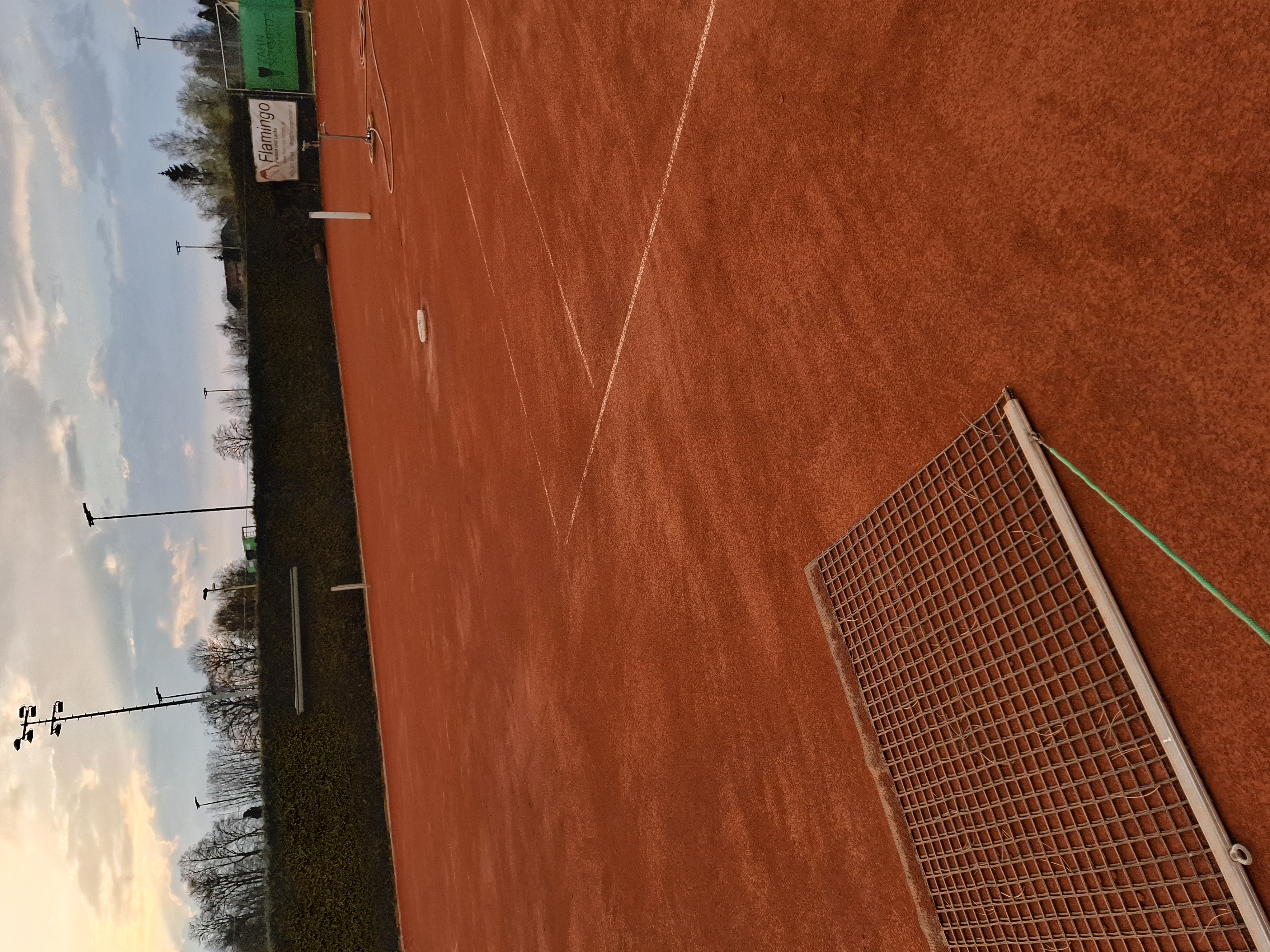

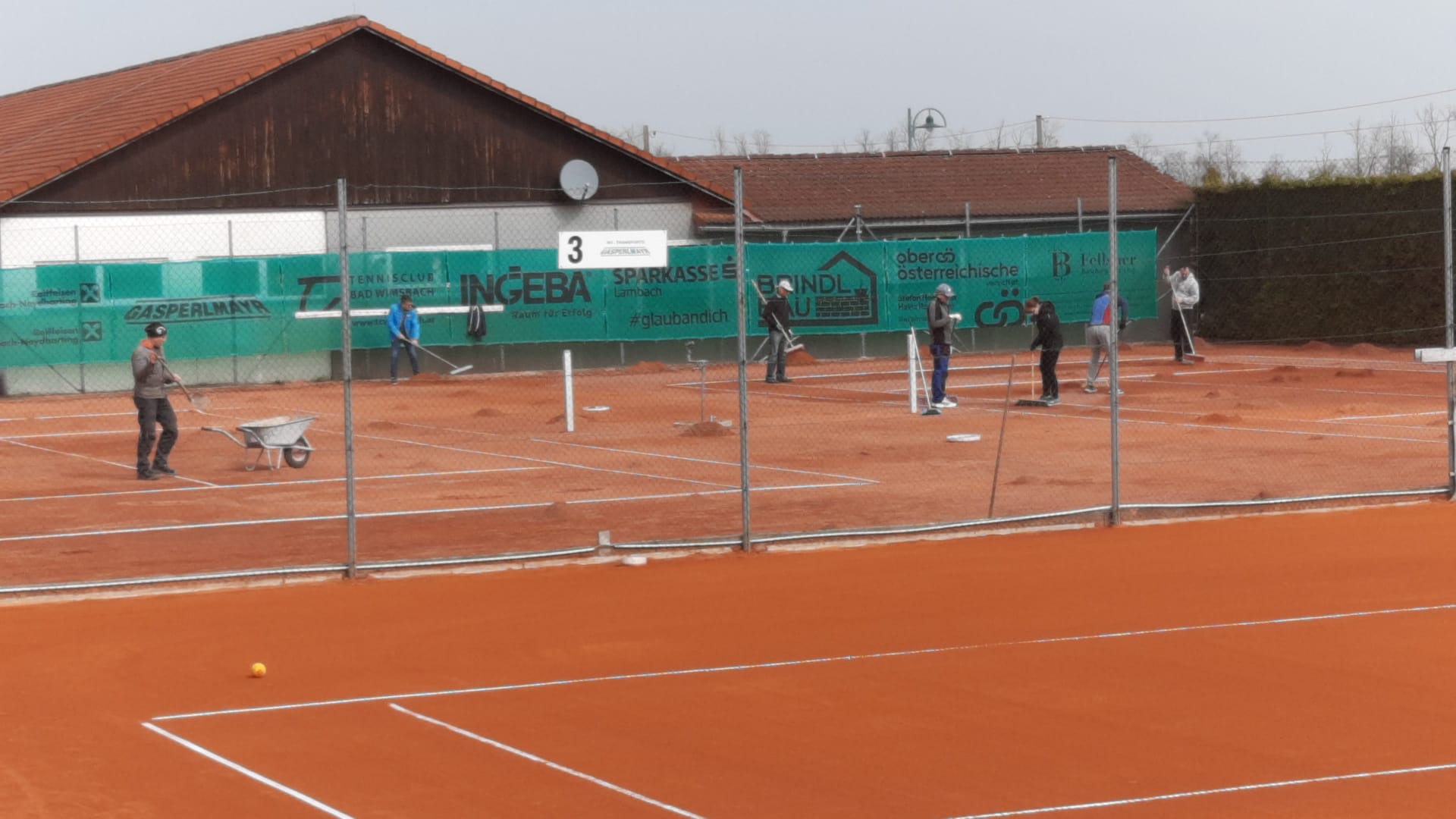

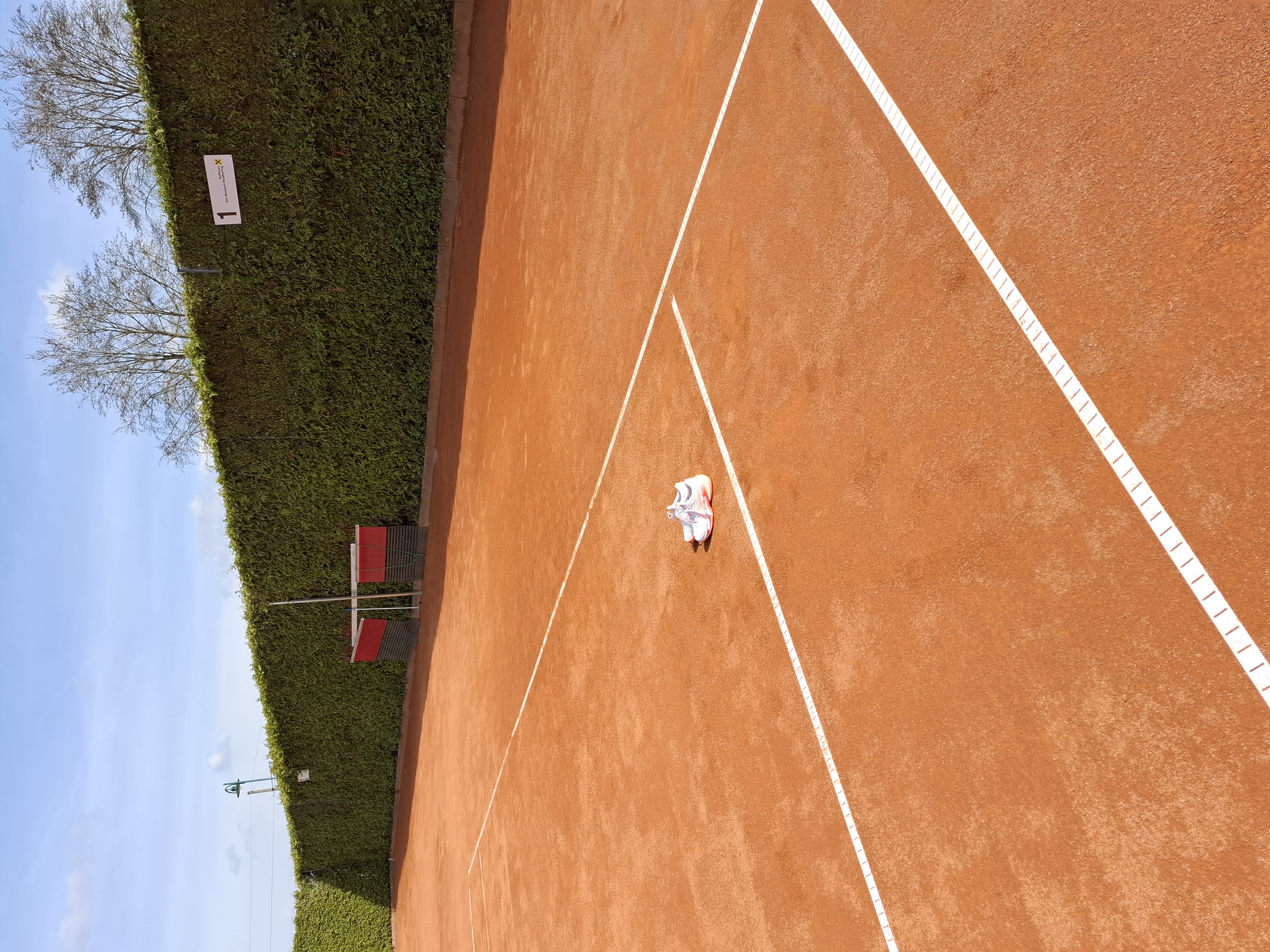

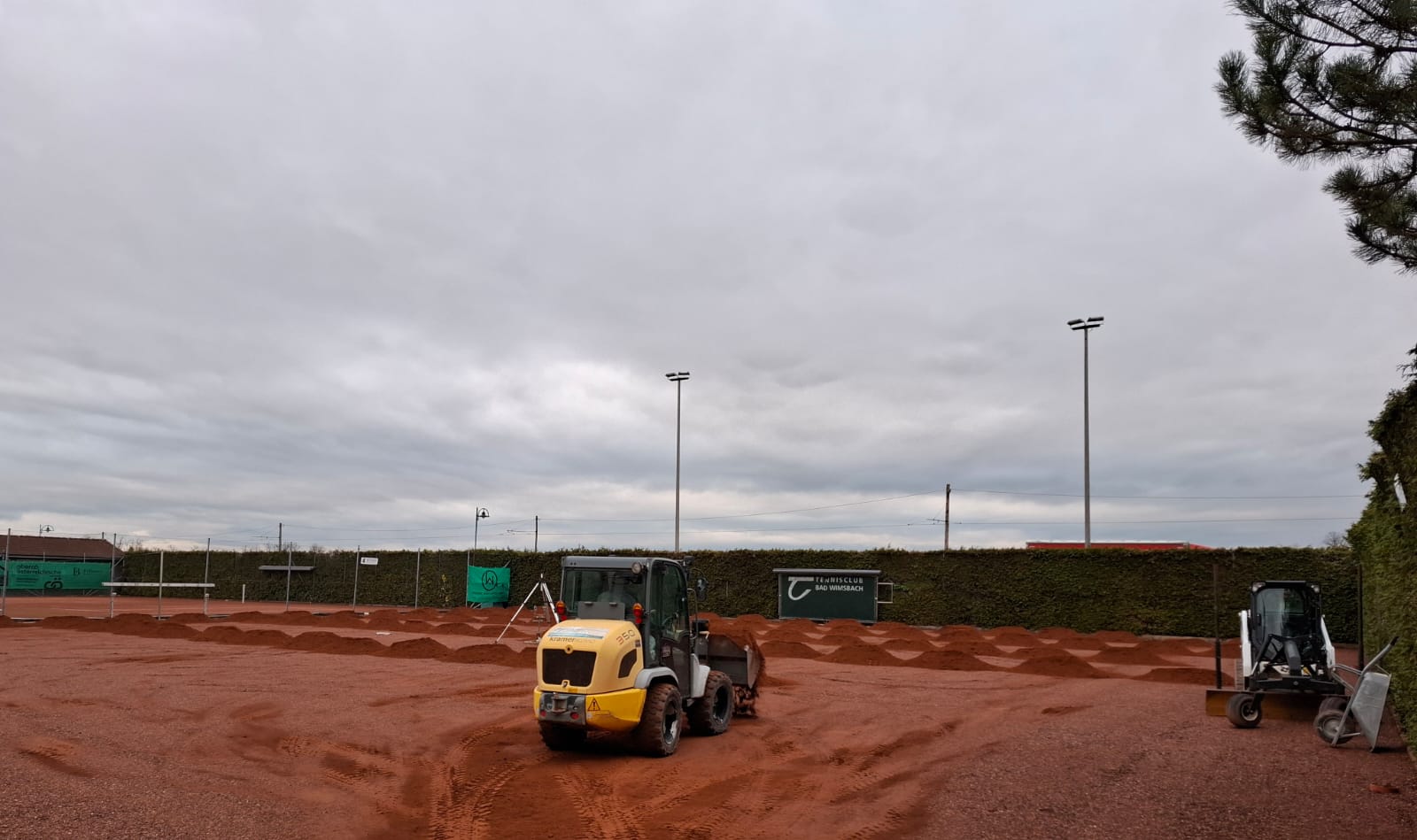

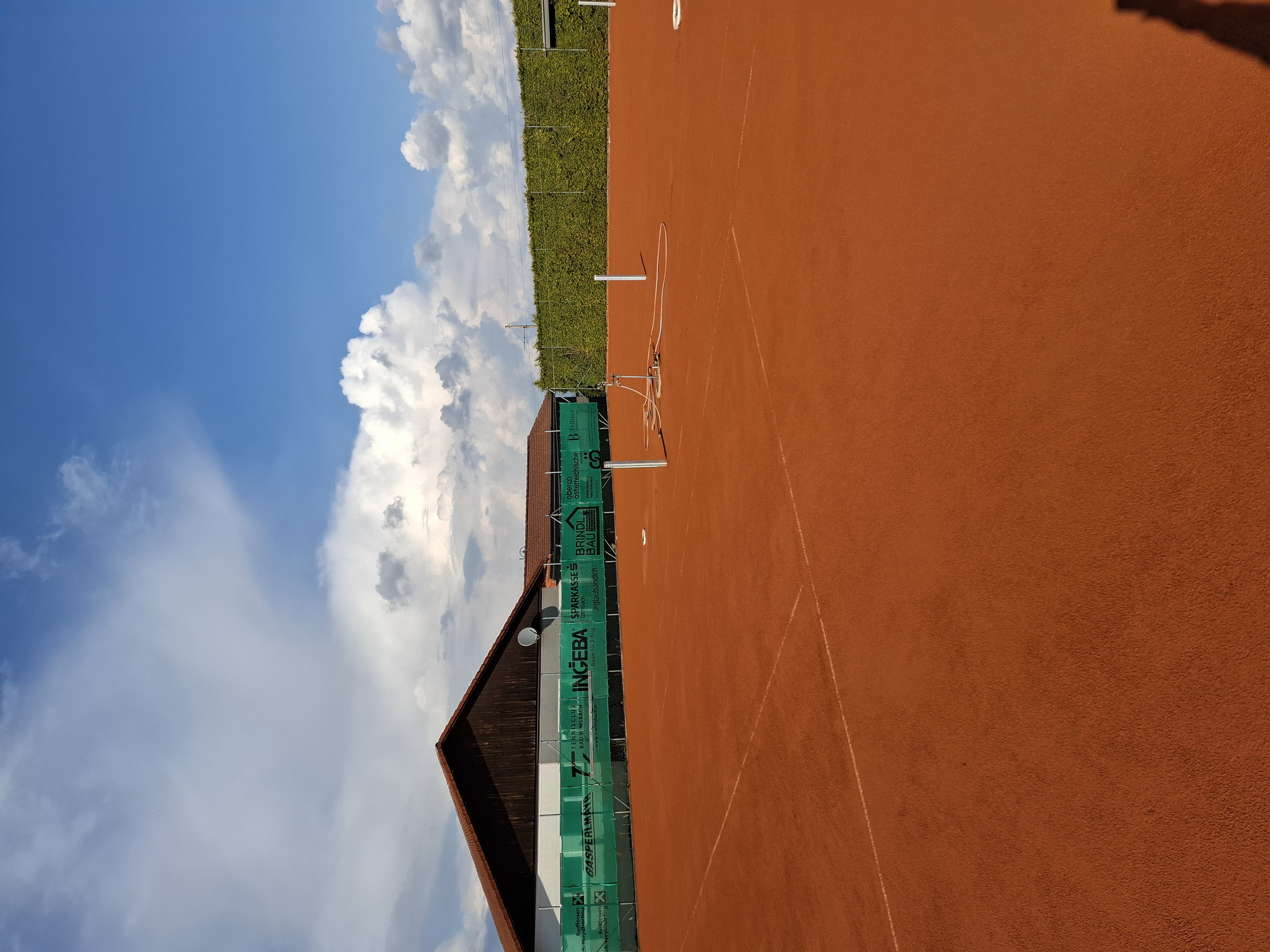

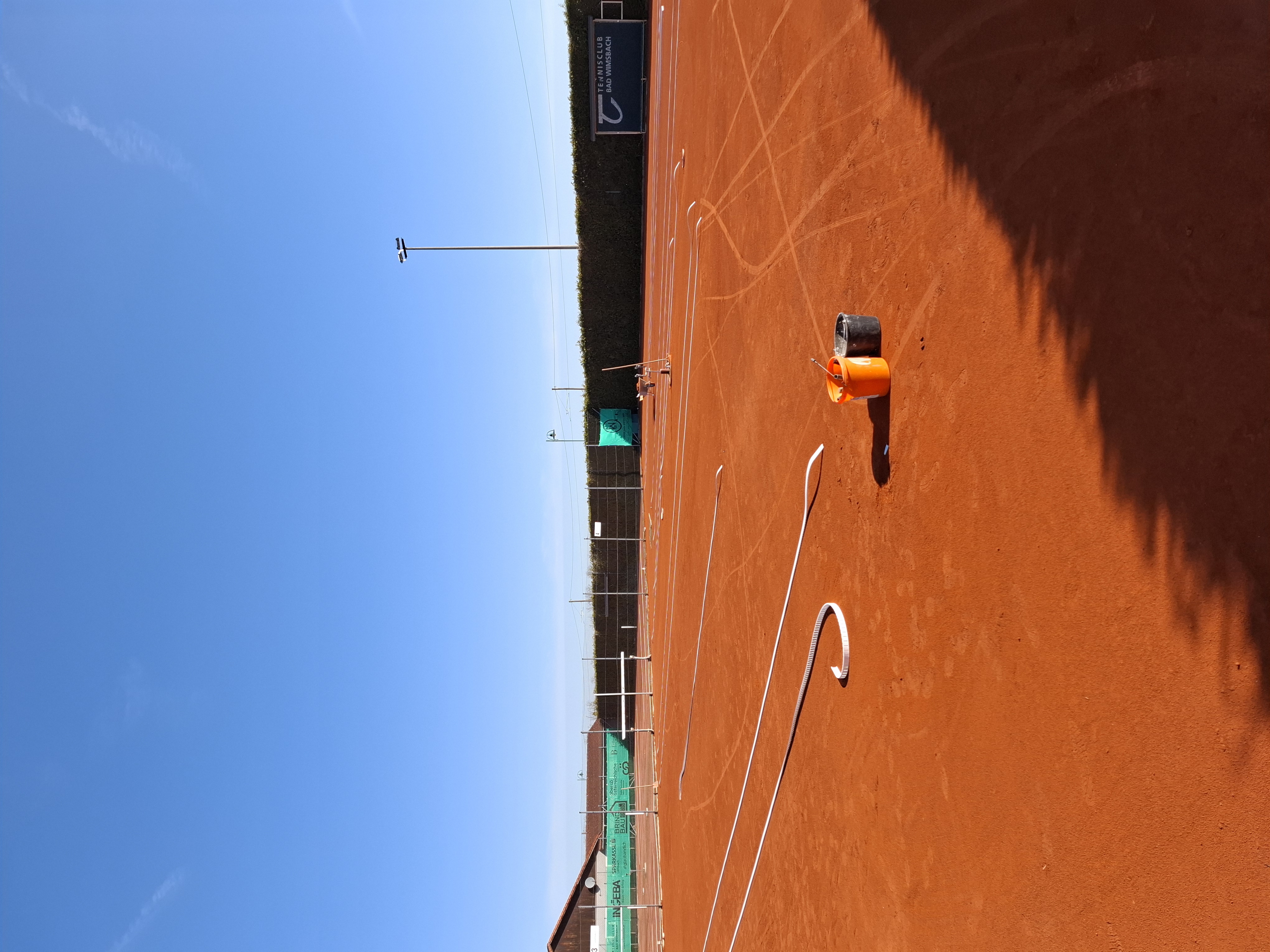

24.3.2025: Vielen herzlichen Dank an Walter und Heli. Die Plätze sind soweit fertig. Das mehrmalige "Schwemmen" soll jetzt die Sandschichten miteinander verbinden, damit der Belag verhärtet und bespielbar wird. Die milderen Temperaturen locken auch die fleißigen Männer auf den Platz. Großen Dank an die tatkräftigen Helfer, die das Altmaterial von Platz 3 und 4 entfernt haben. Damit steht einer professionellen Weiterarbeit nichts mehr im Wege und wir rücken der Sommersaison in großen Schritten näher

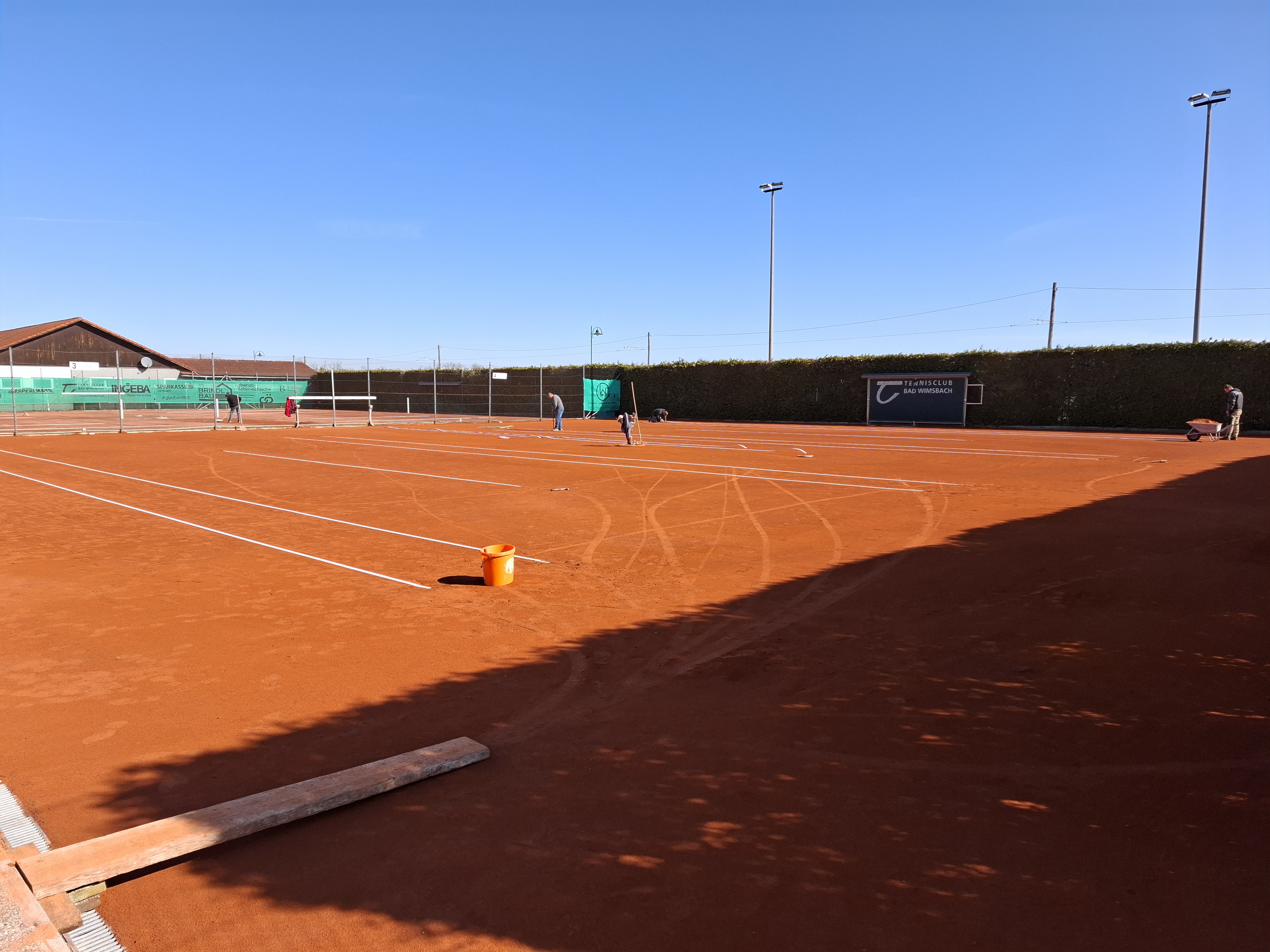

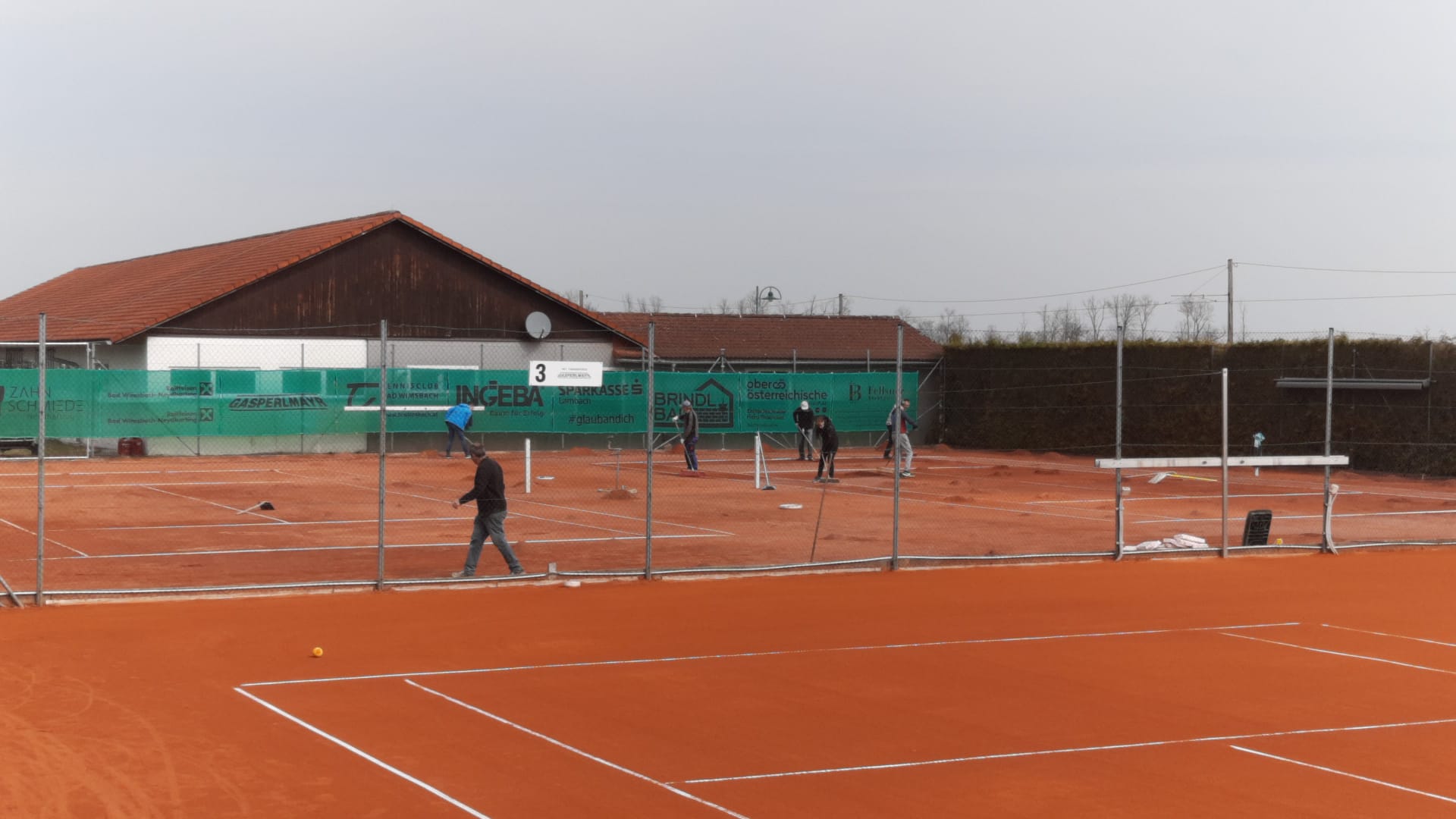

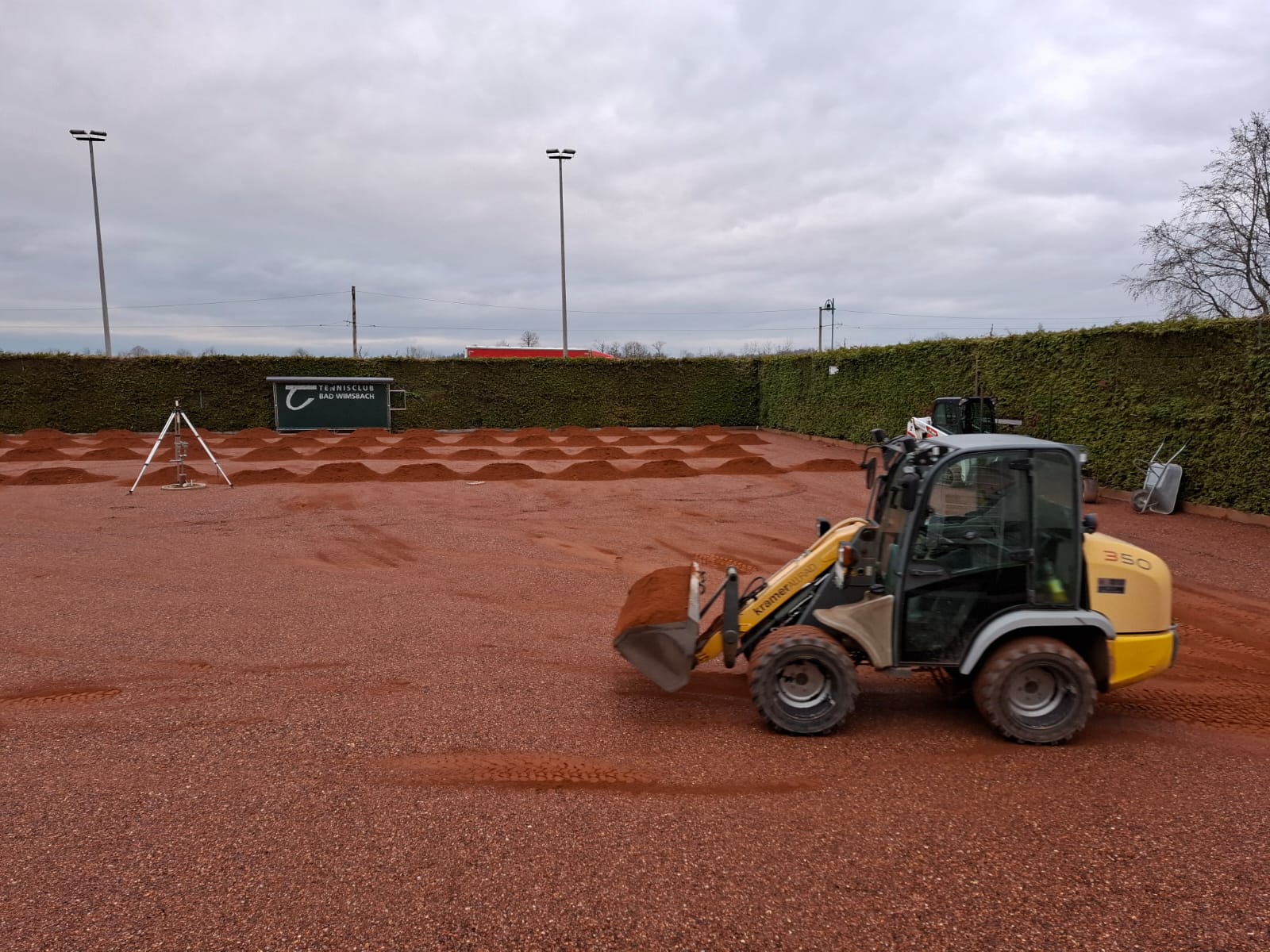

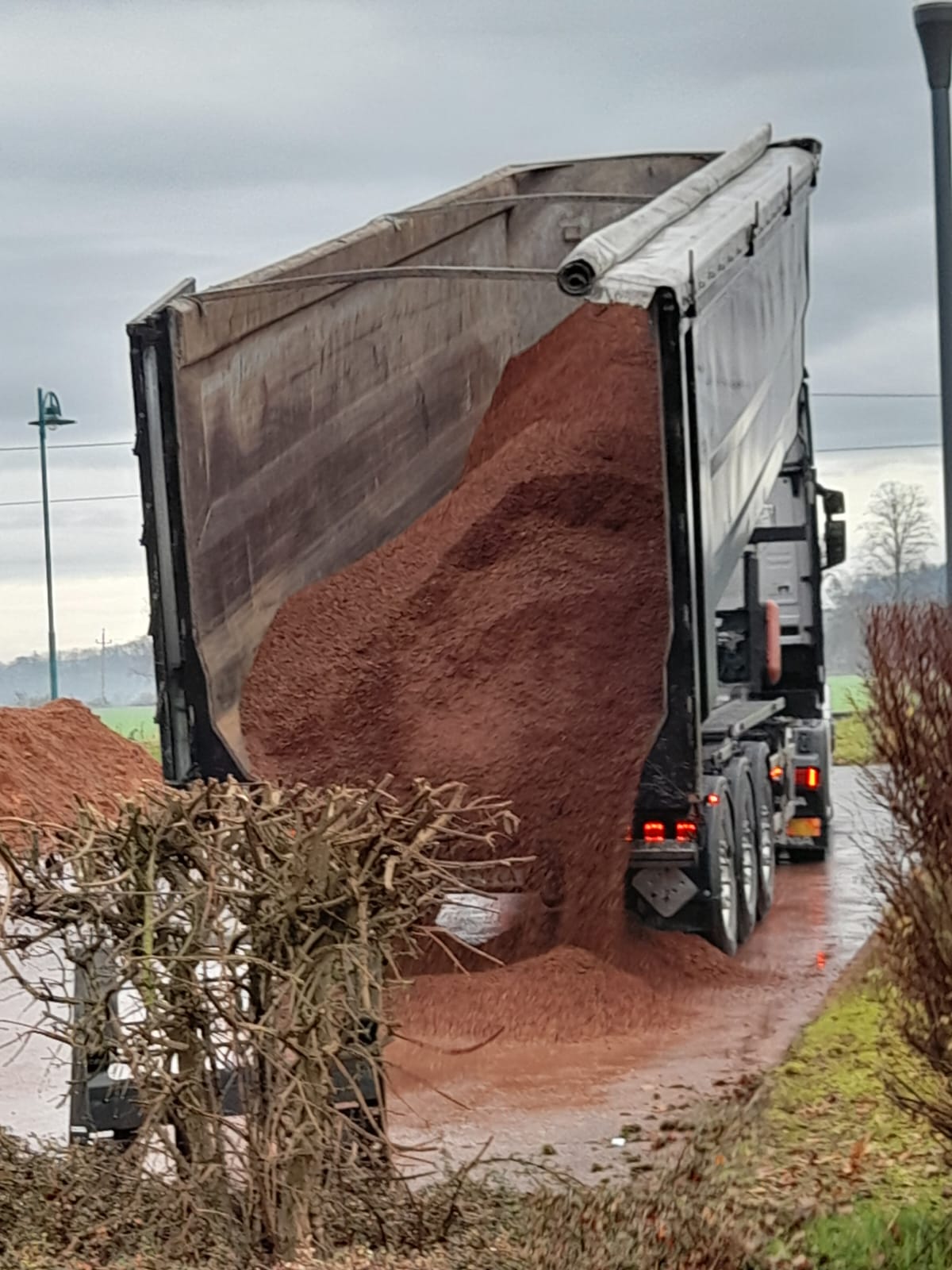

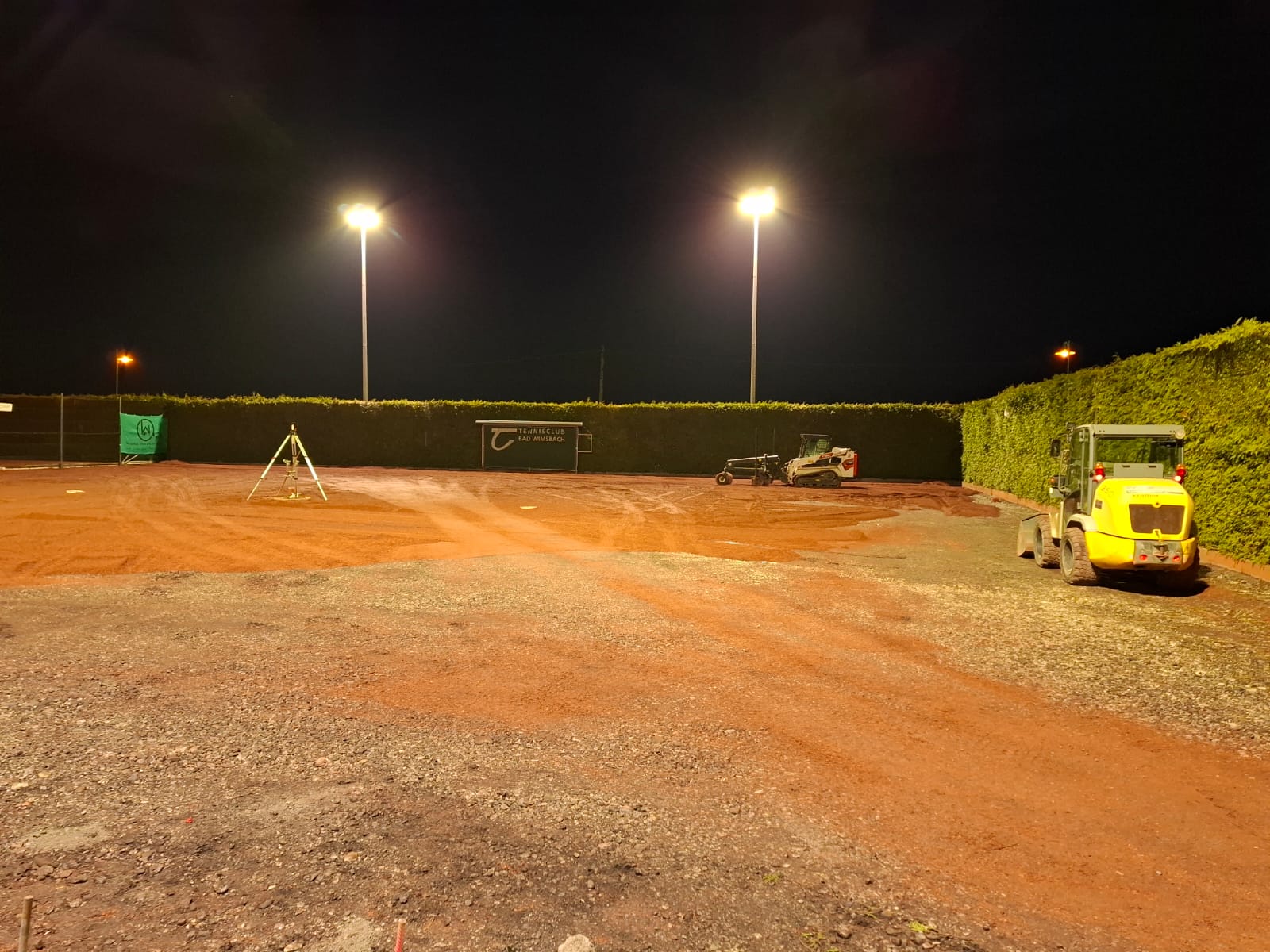

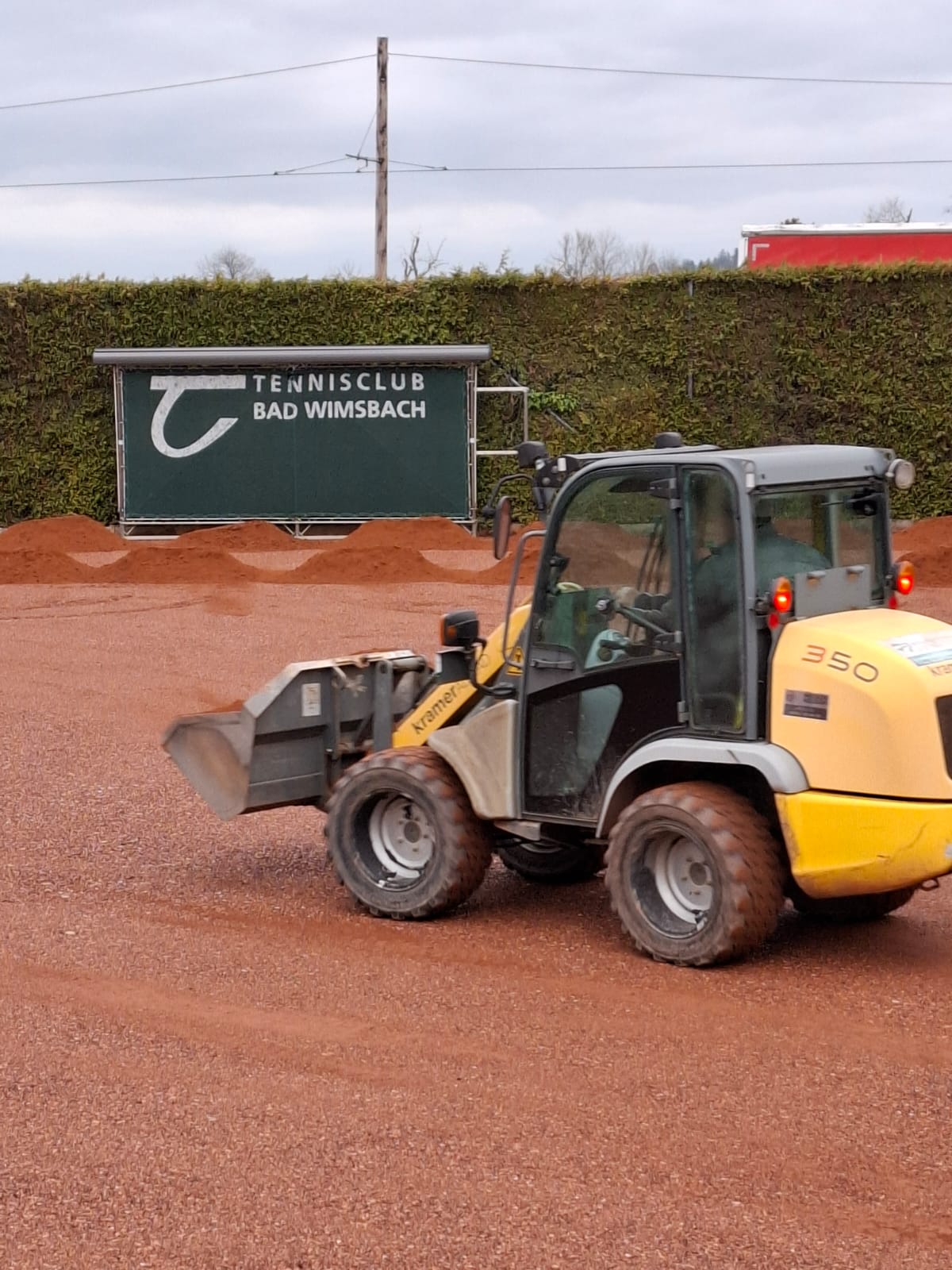

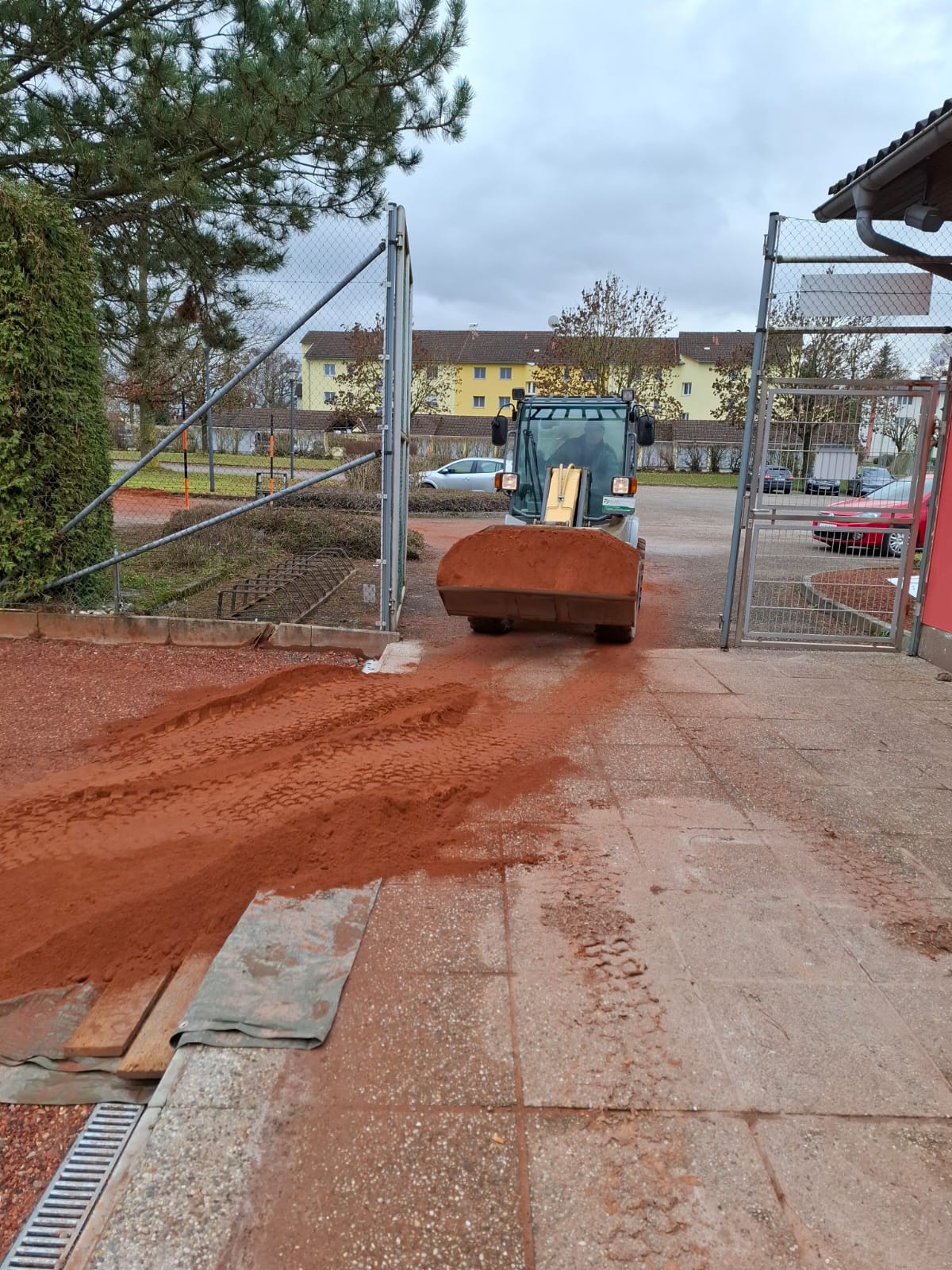

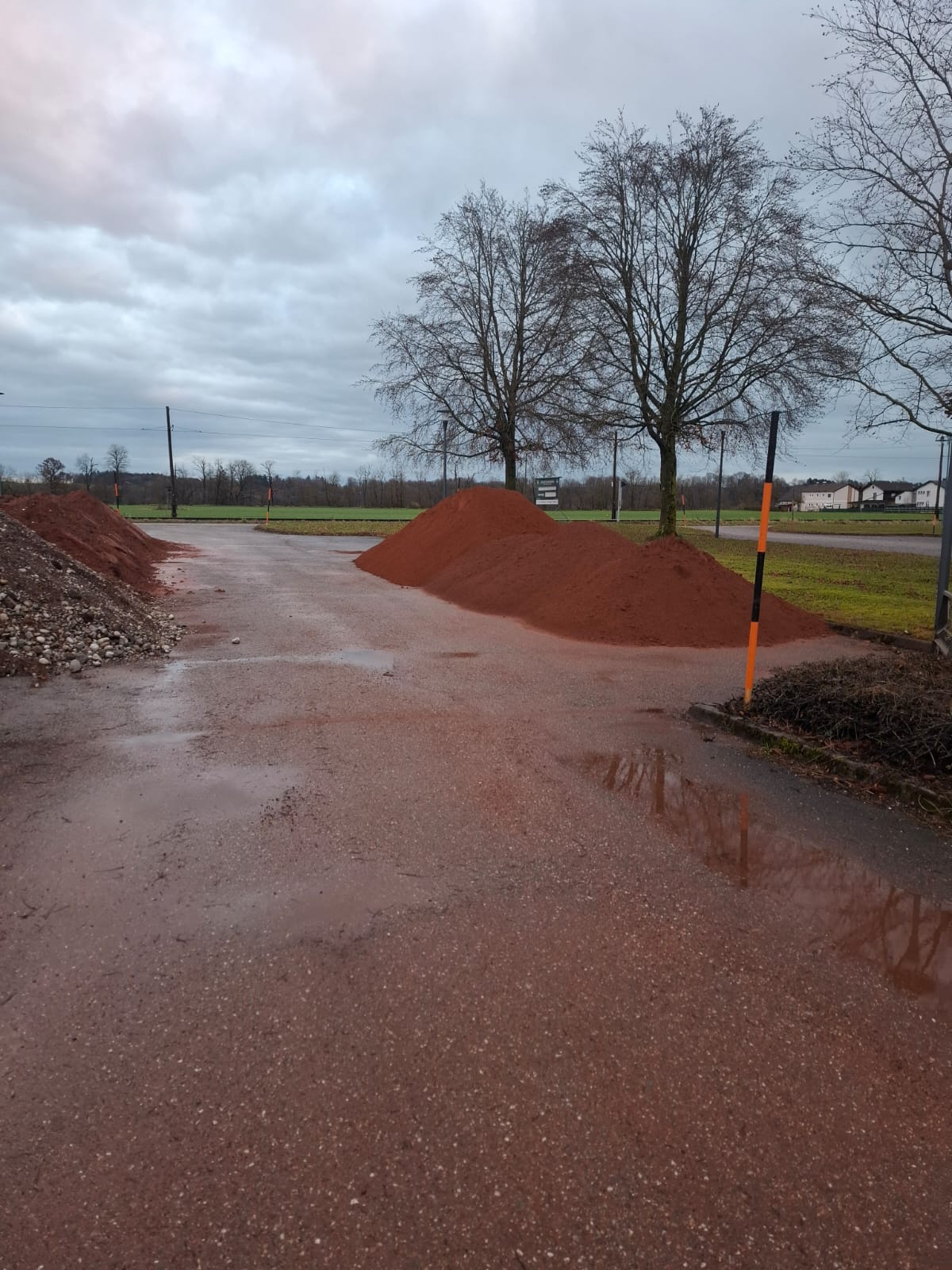

Ab 10. März 2025 spielt das Wetter mit und der neue Sand wird aufgetragen.

04. März 2025: Leider musste aus Altersgründen der Baum entfernt werden.

18. Dezember 2024:

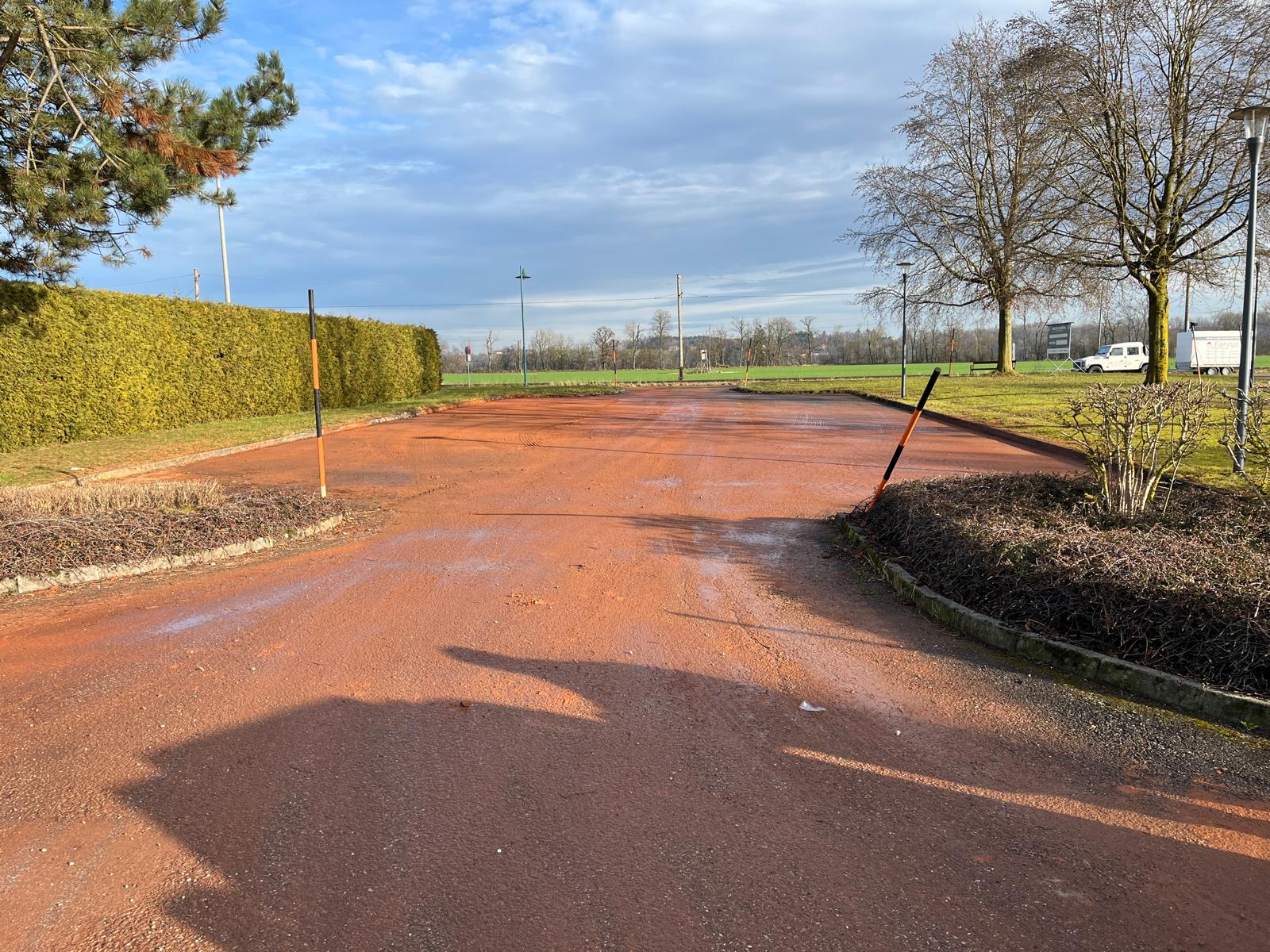

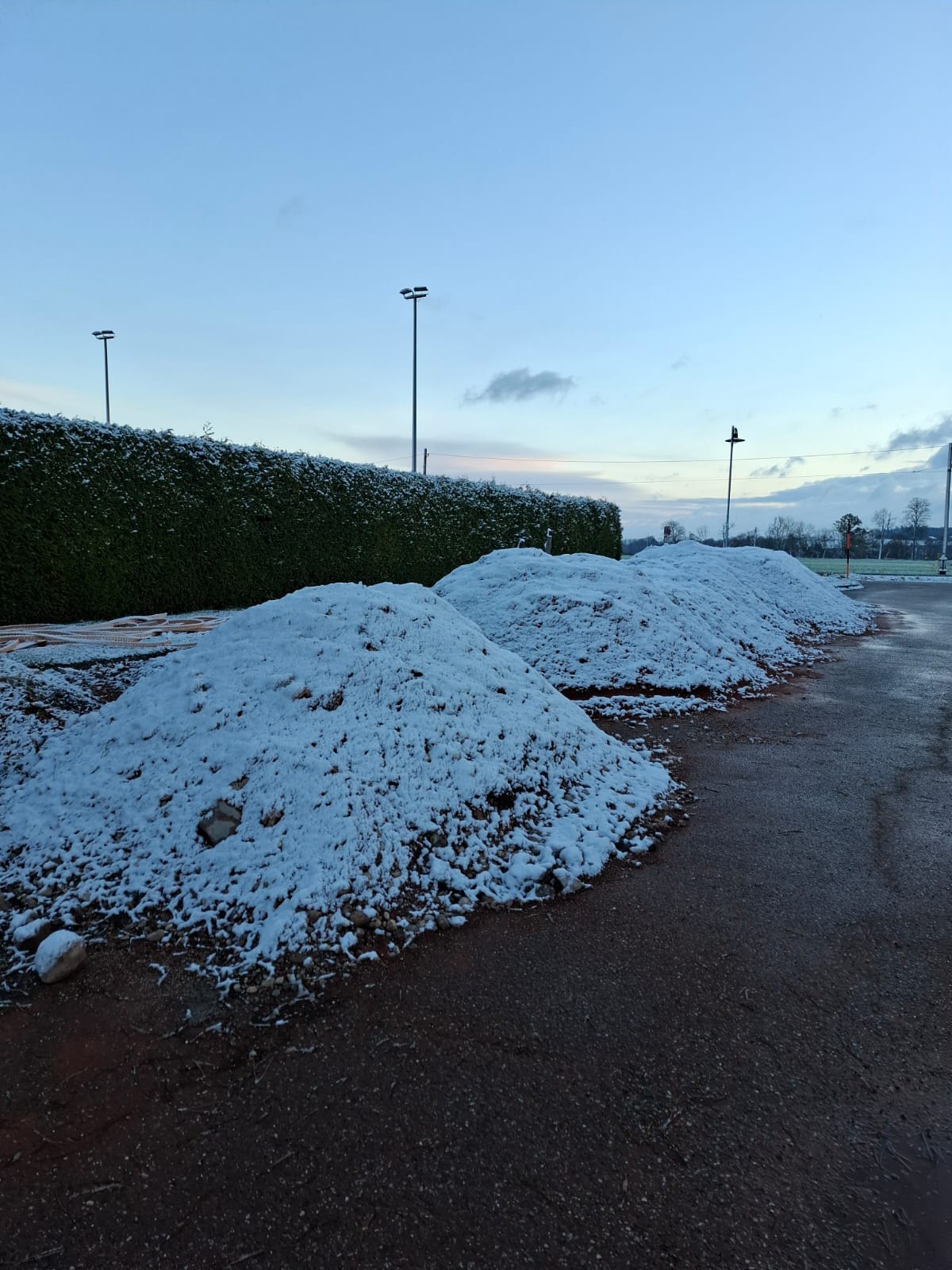

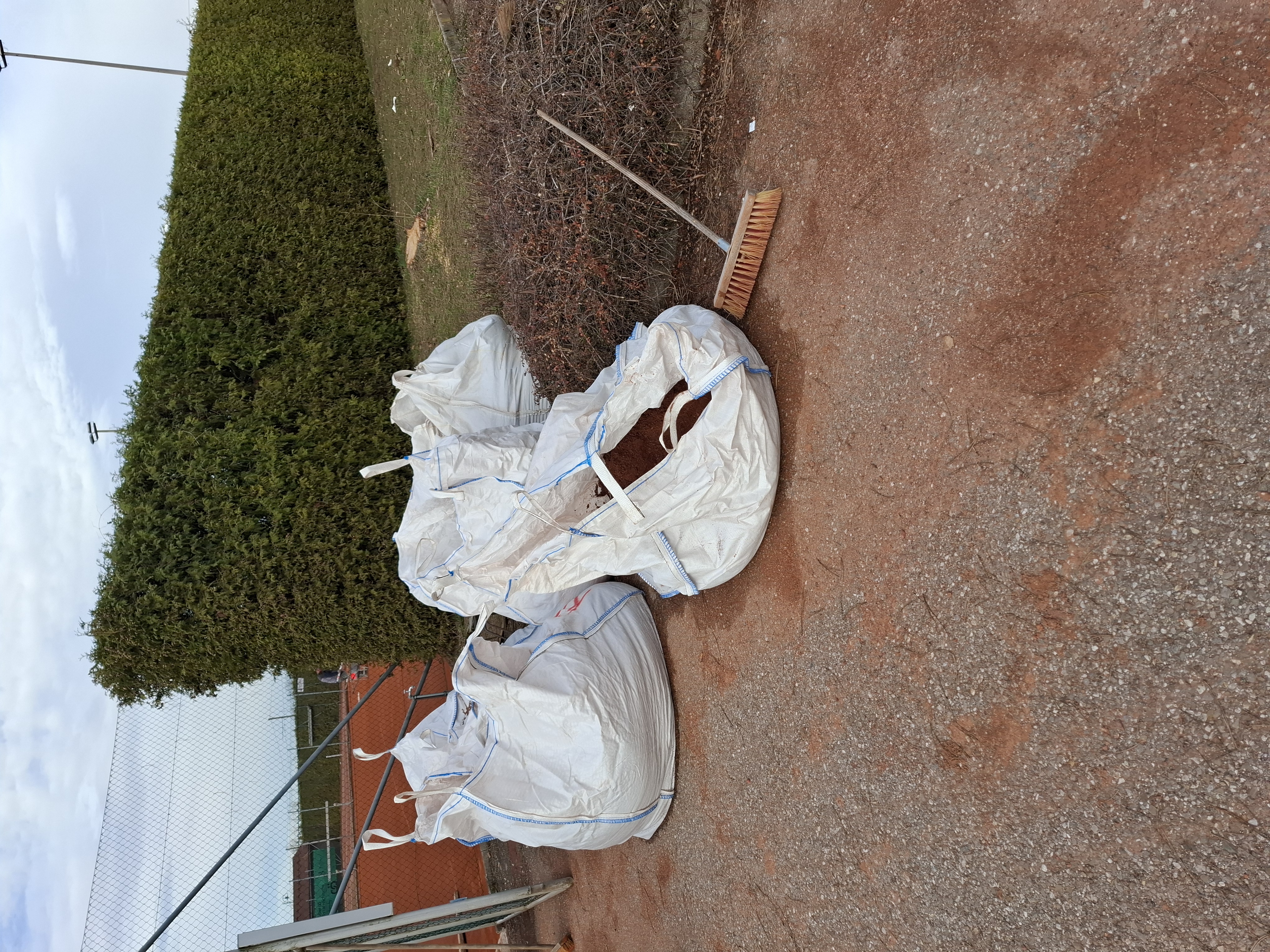

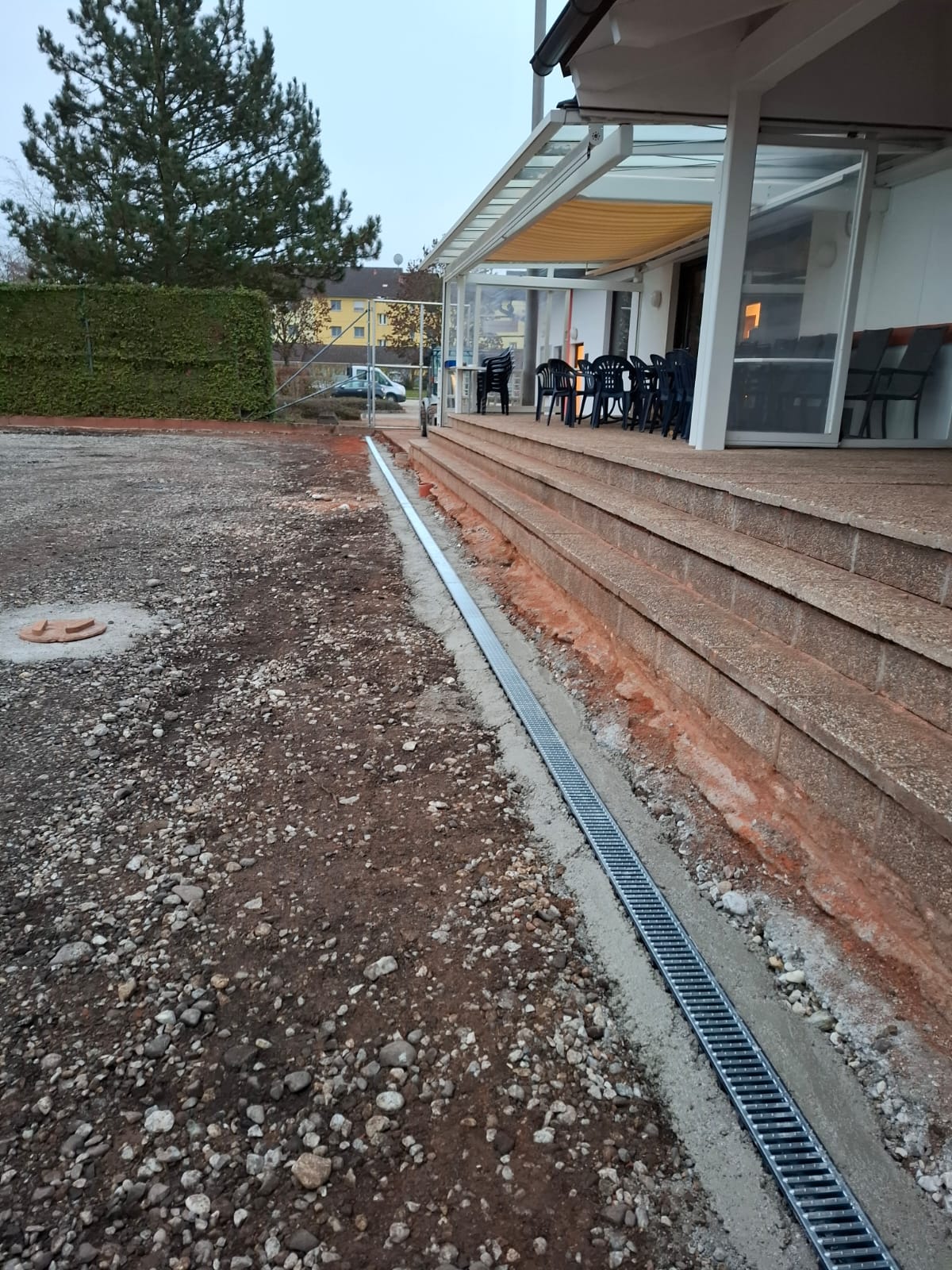

Damit Weihnachten alles sauber ist: Abtransport des Altmaterials von Platz 1 und 2 und Reinigung des Parkplatzes.

29. November 2024:

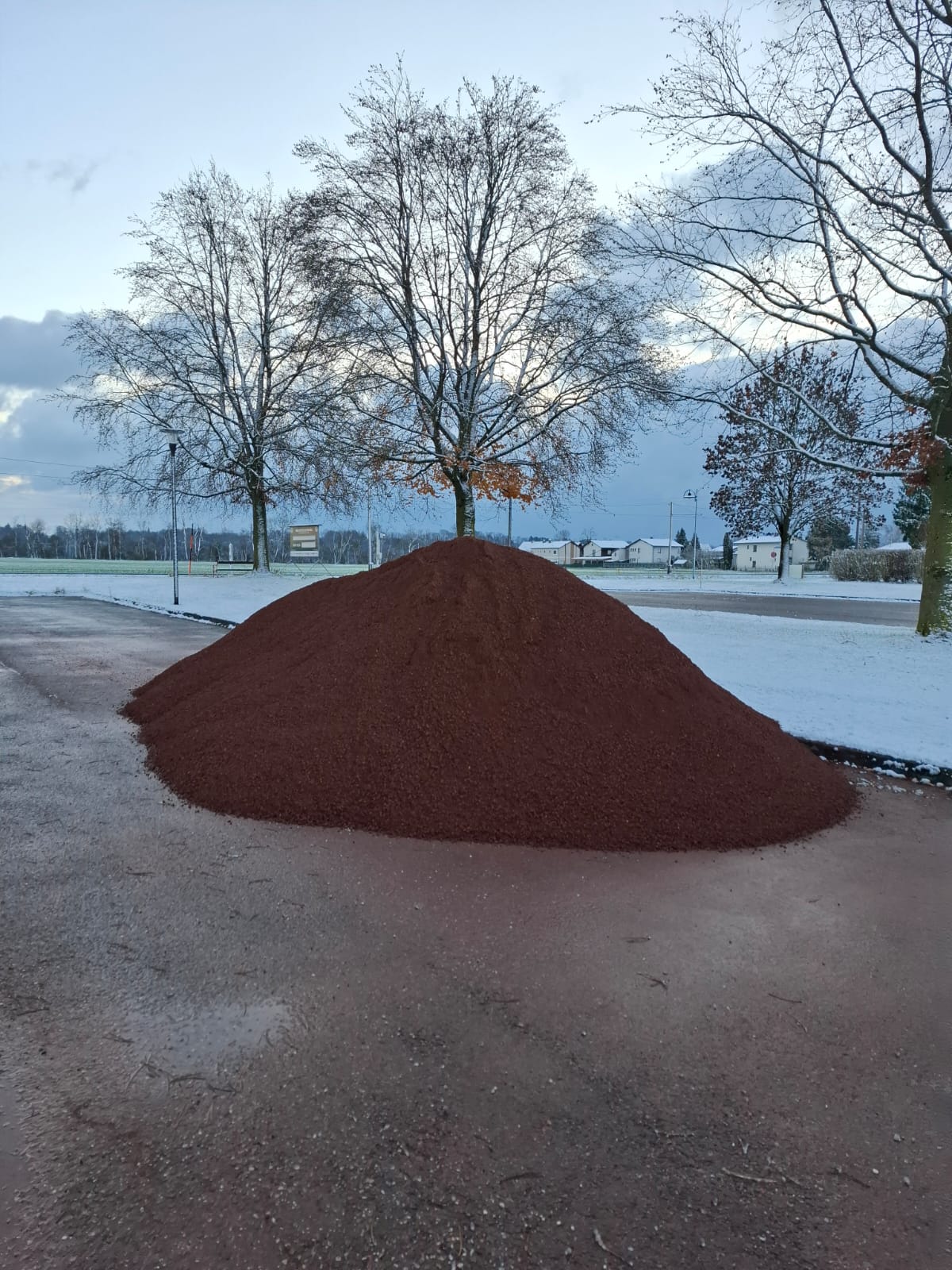

Rechtzeitig vor der Adventzeit bekommt der neue Platz seine verdiente Ruhepause. die letzten beiden Schichten Feinmaterial werden im Frühjahr geliefert.

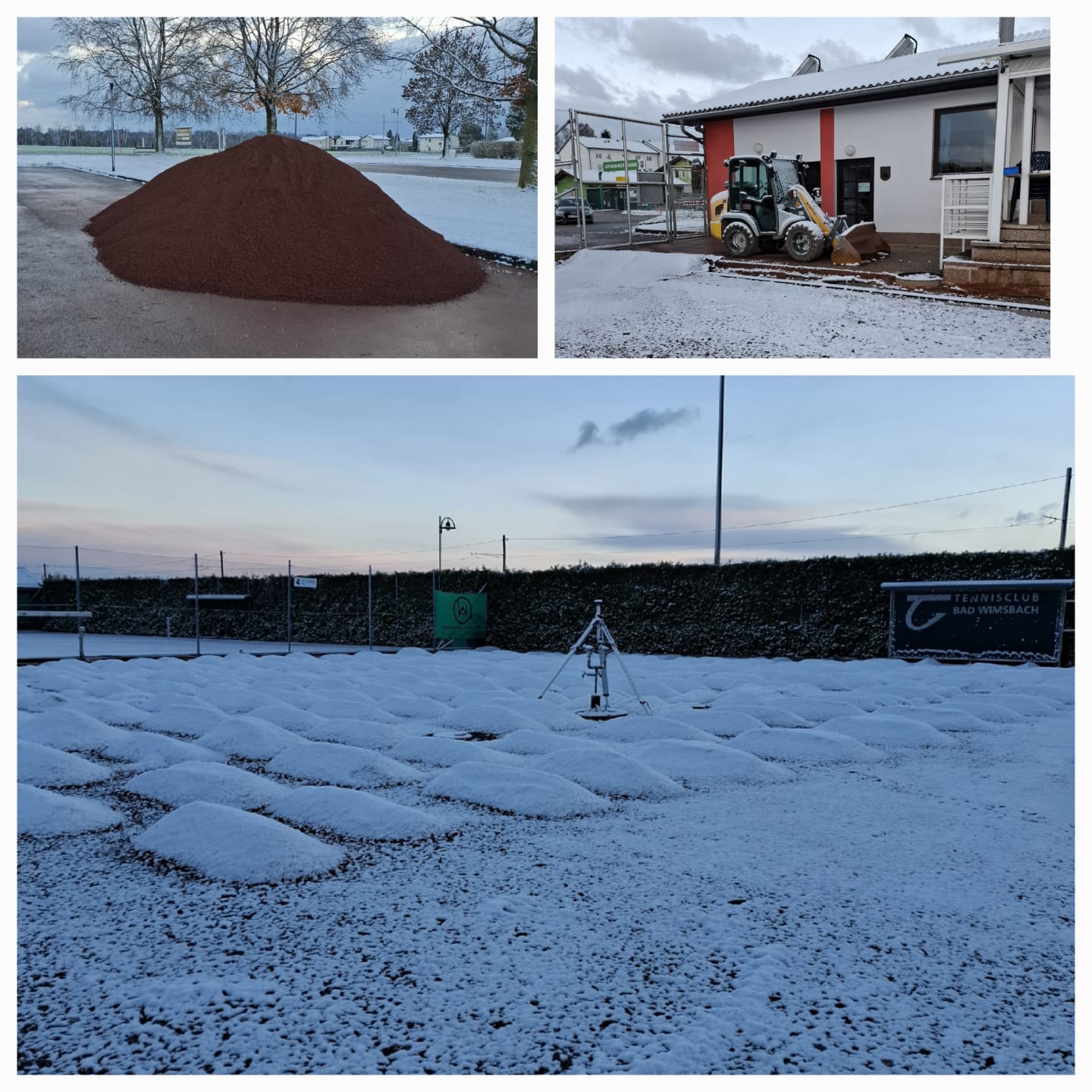

22. November 2024:

Das bischen Schnee schaut schön aus, die Arbeit geht aber zügig voran.

12. November 2024:

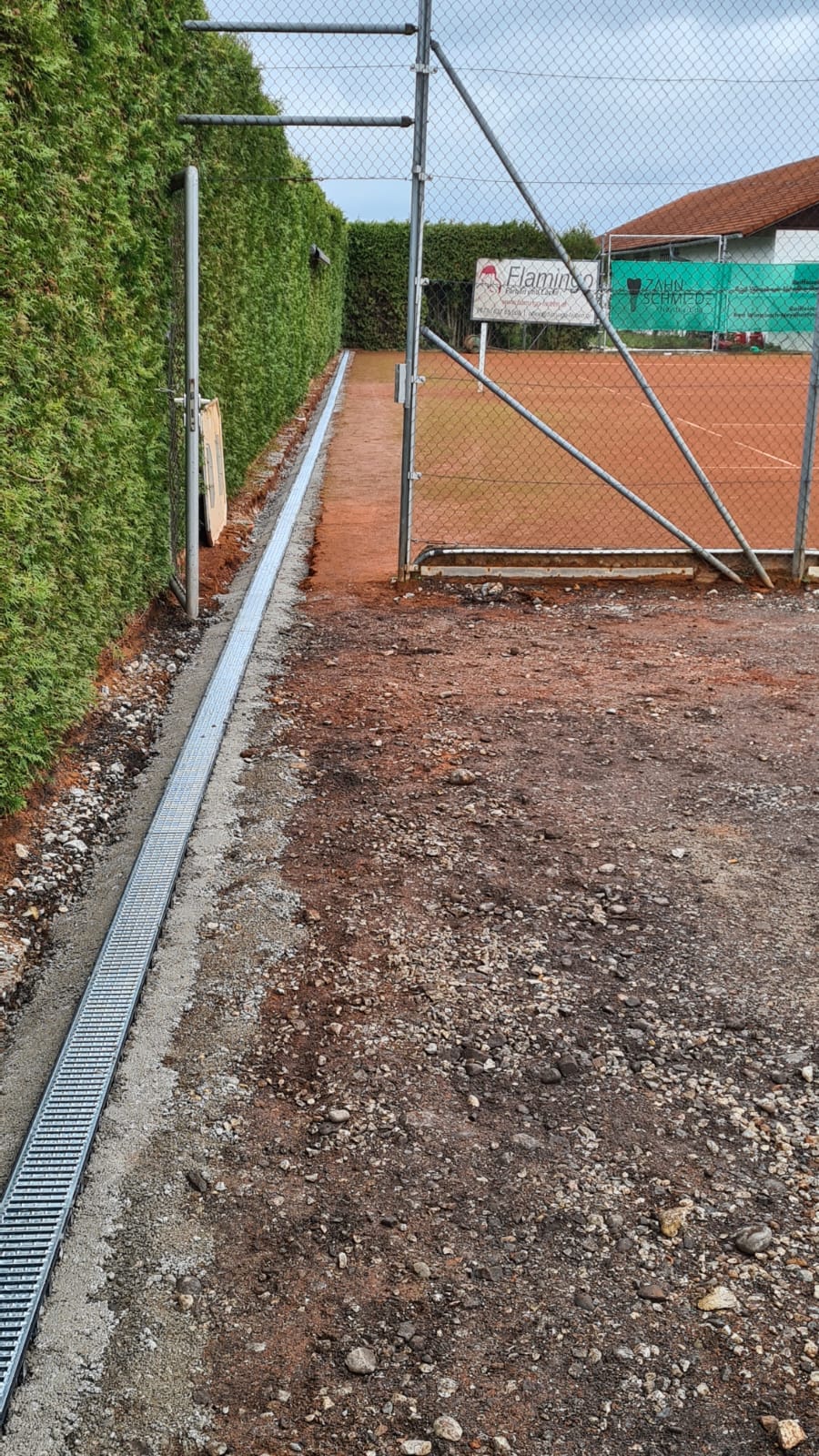

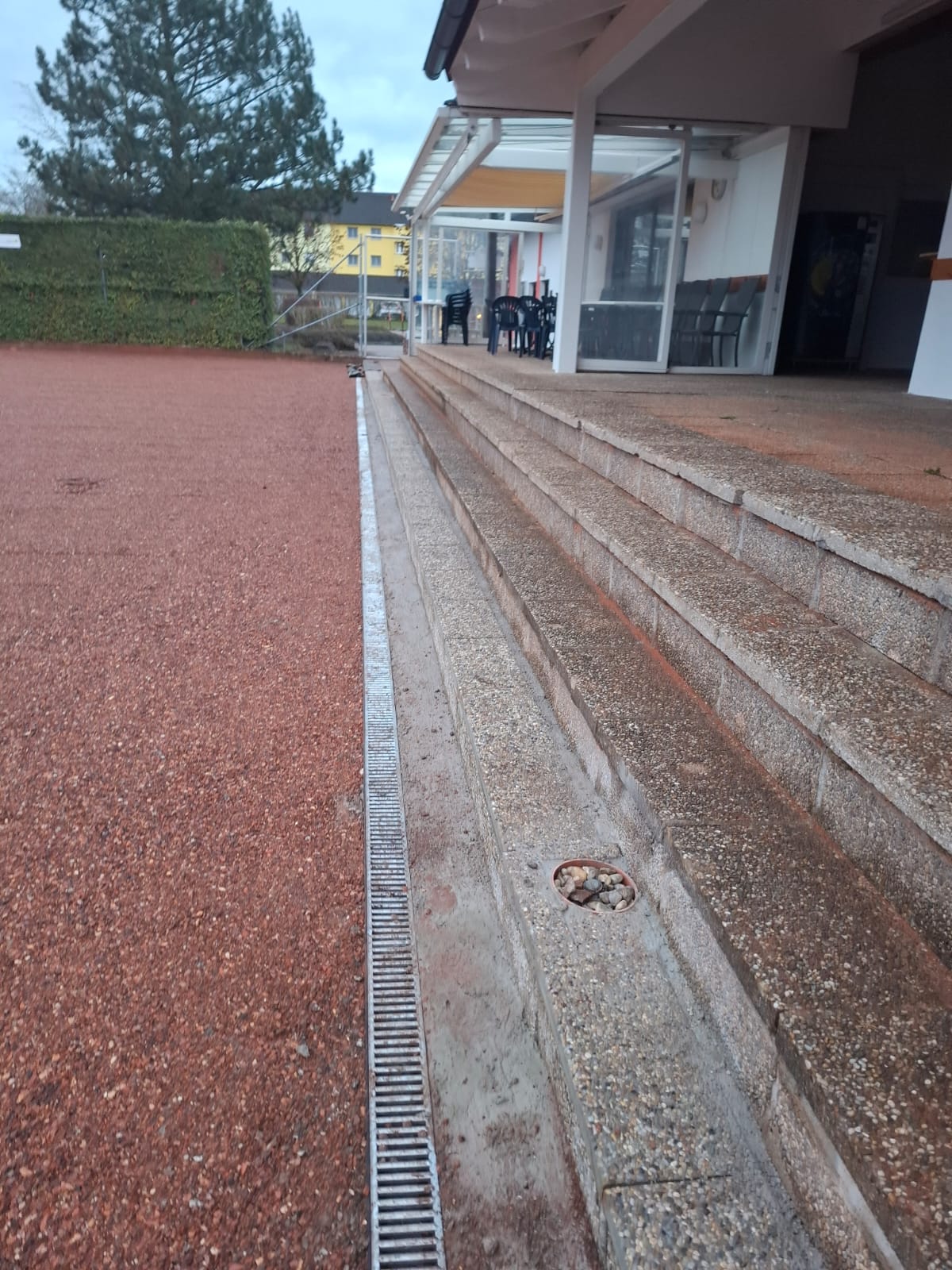

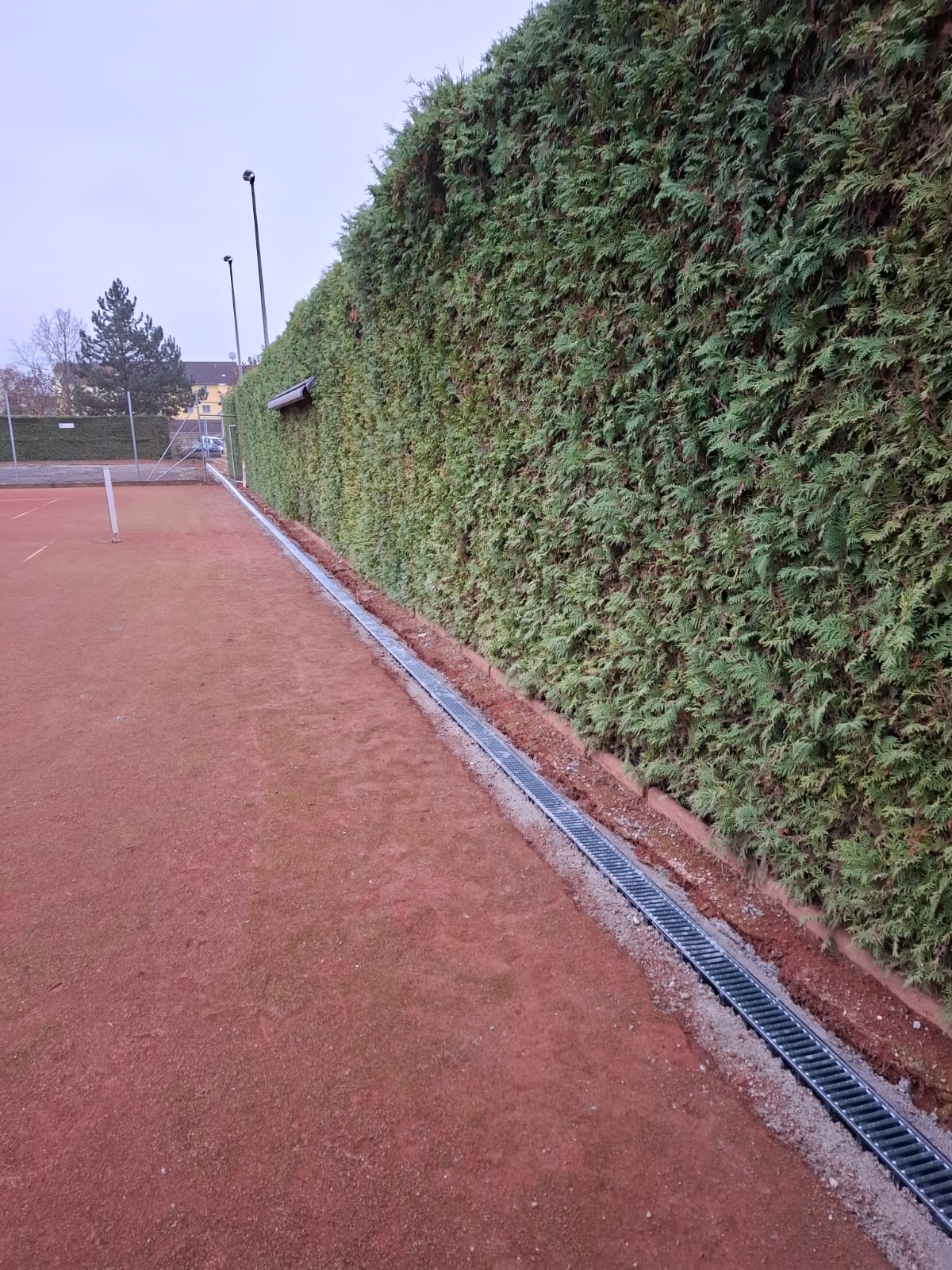

Legung der neuen Sickerrinne von Beginn Platz 1 bis Ende Platz 3. Der Bau der 4. Terrassenstufe ist ein zusätzliches Highlight der Baustelle.

15. Oktober 2024:

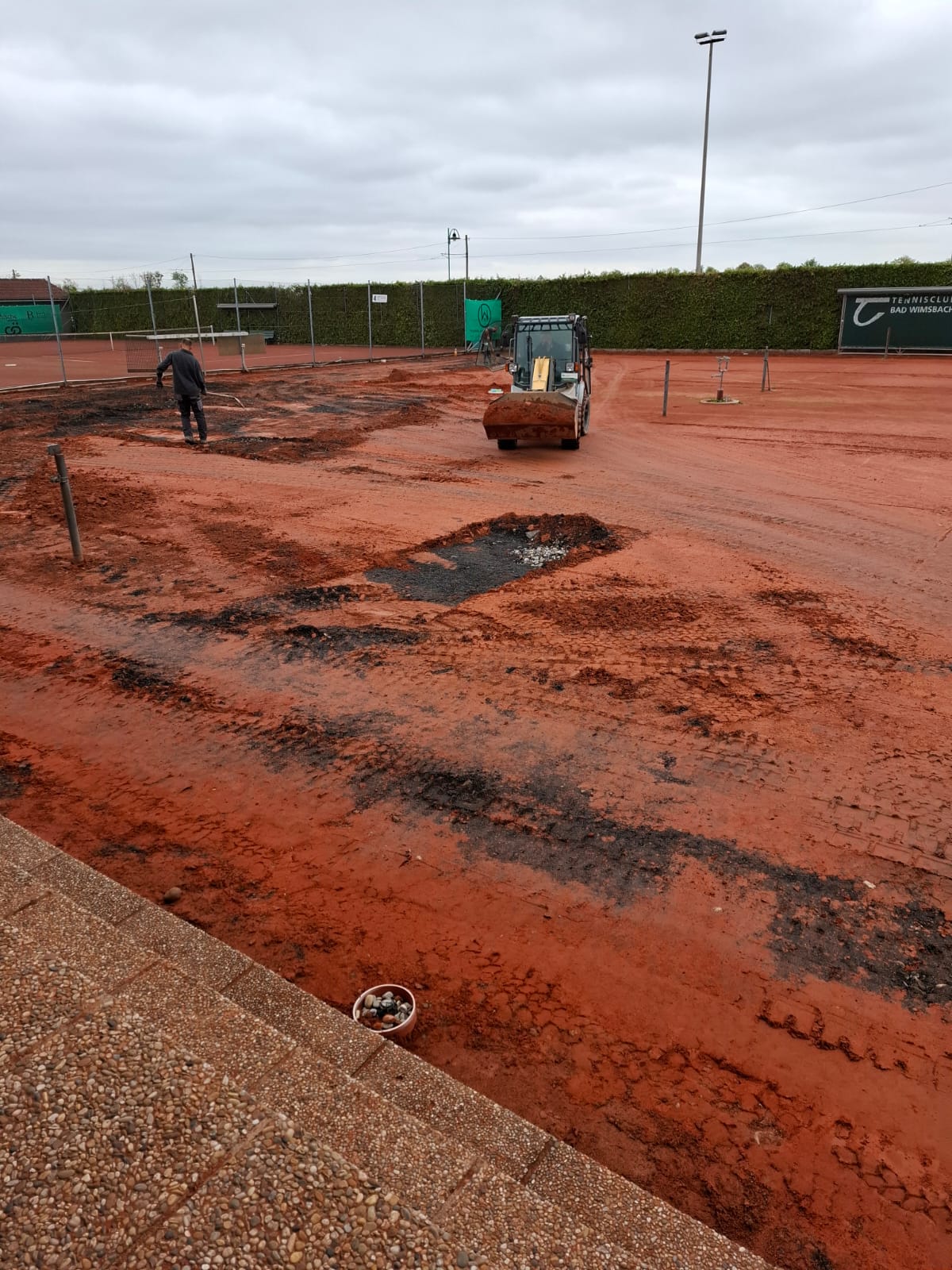

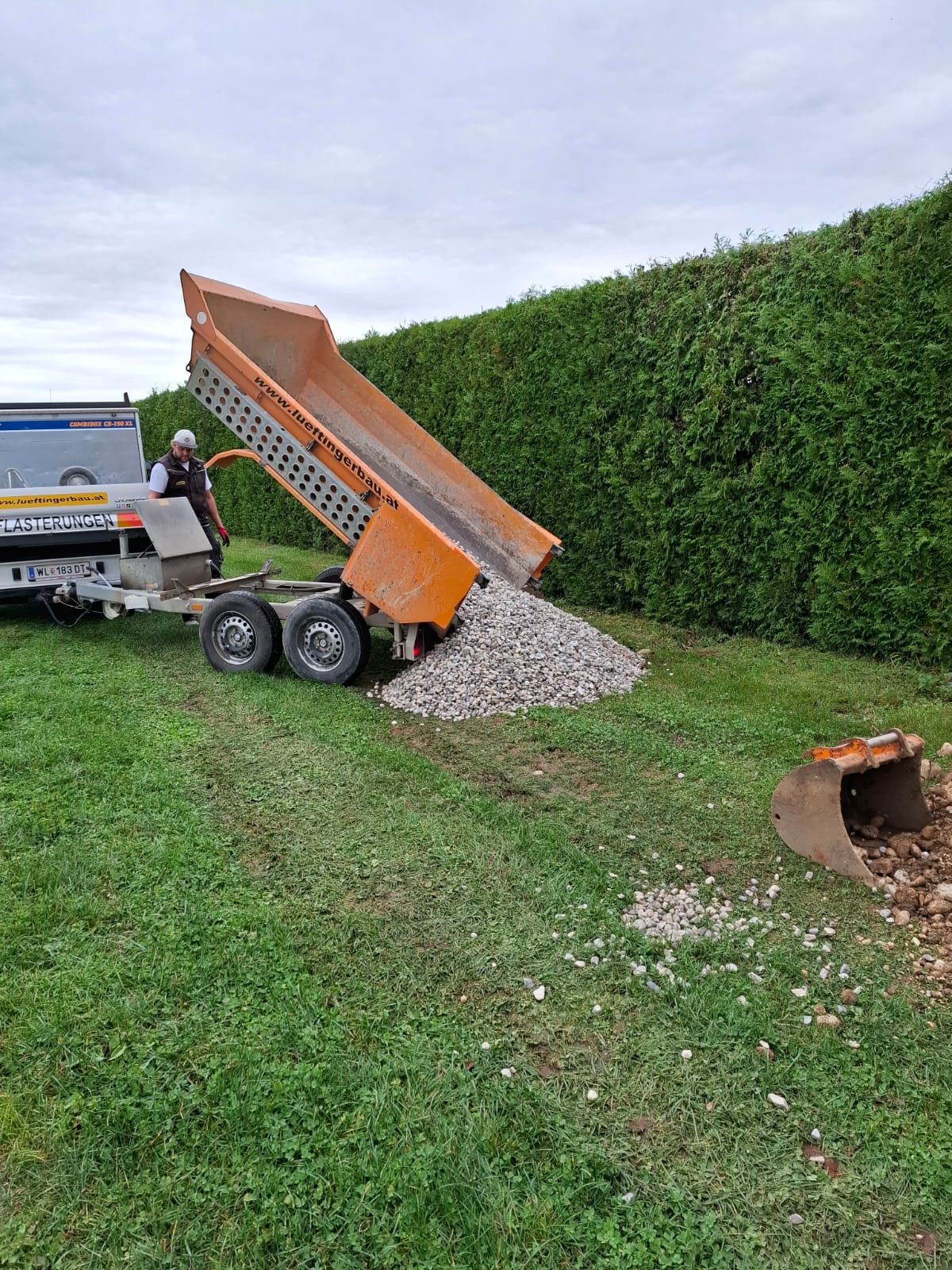

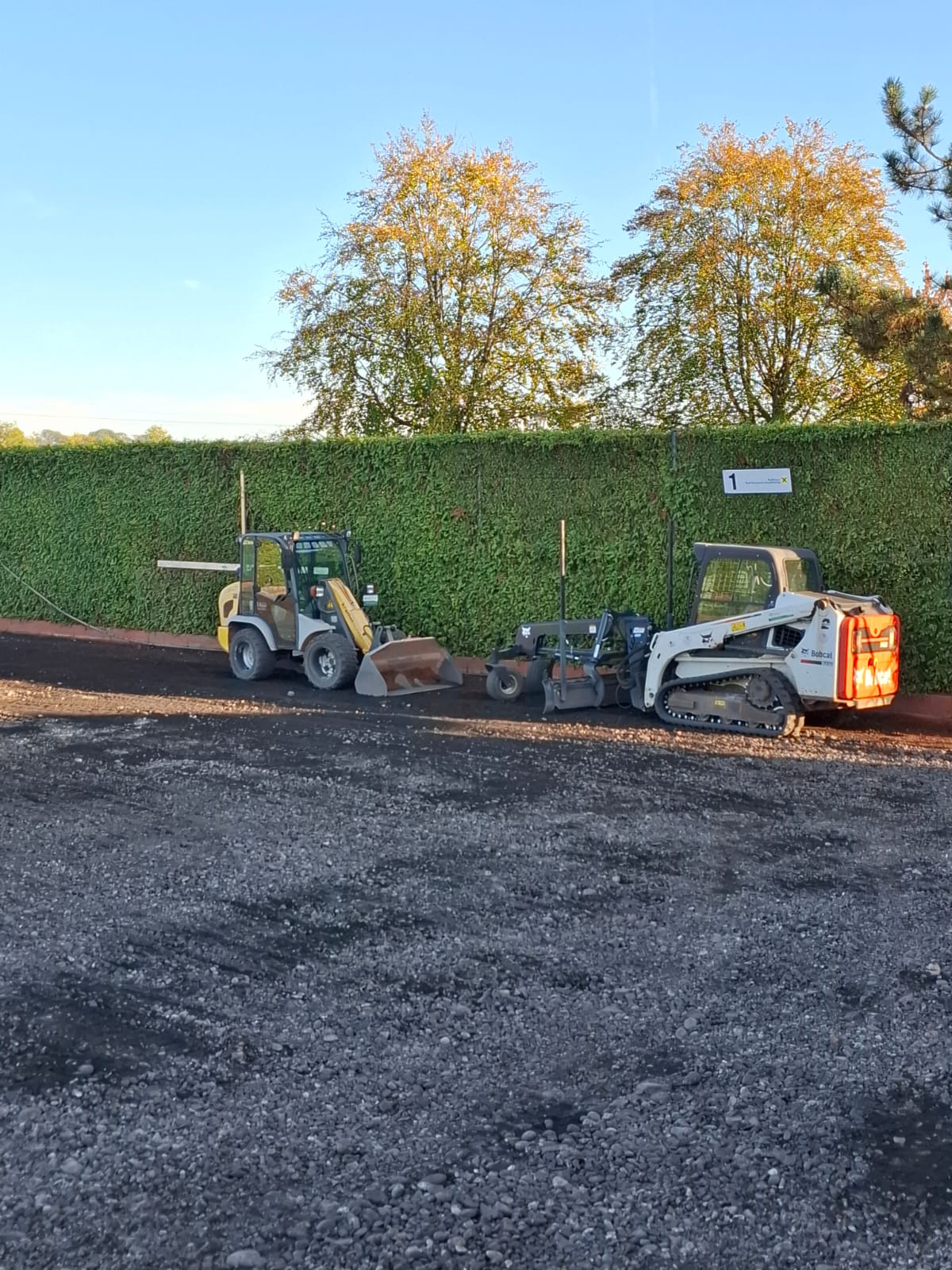

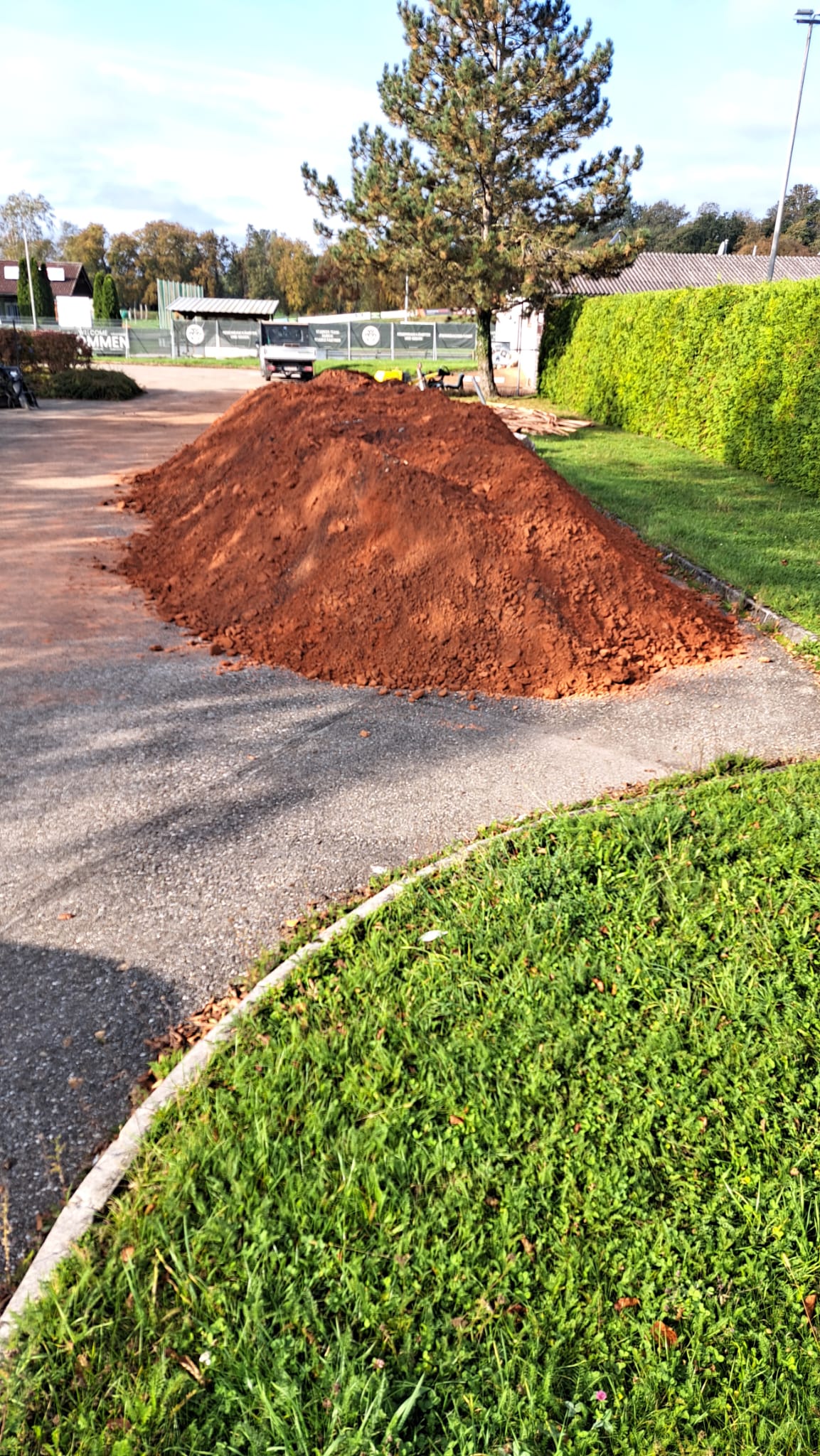

Start der Materialabtragung durch die Fa. Sportbau Rumpl aus Sipbachzell. Sortenrein wurde das alte Material am Parkplatz zwischengelagert.

27. September 2024:

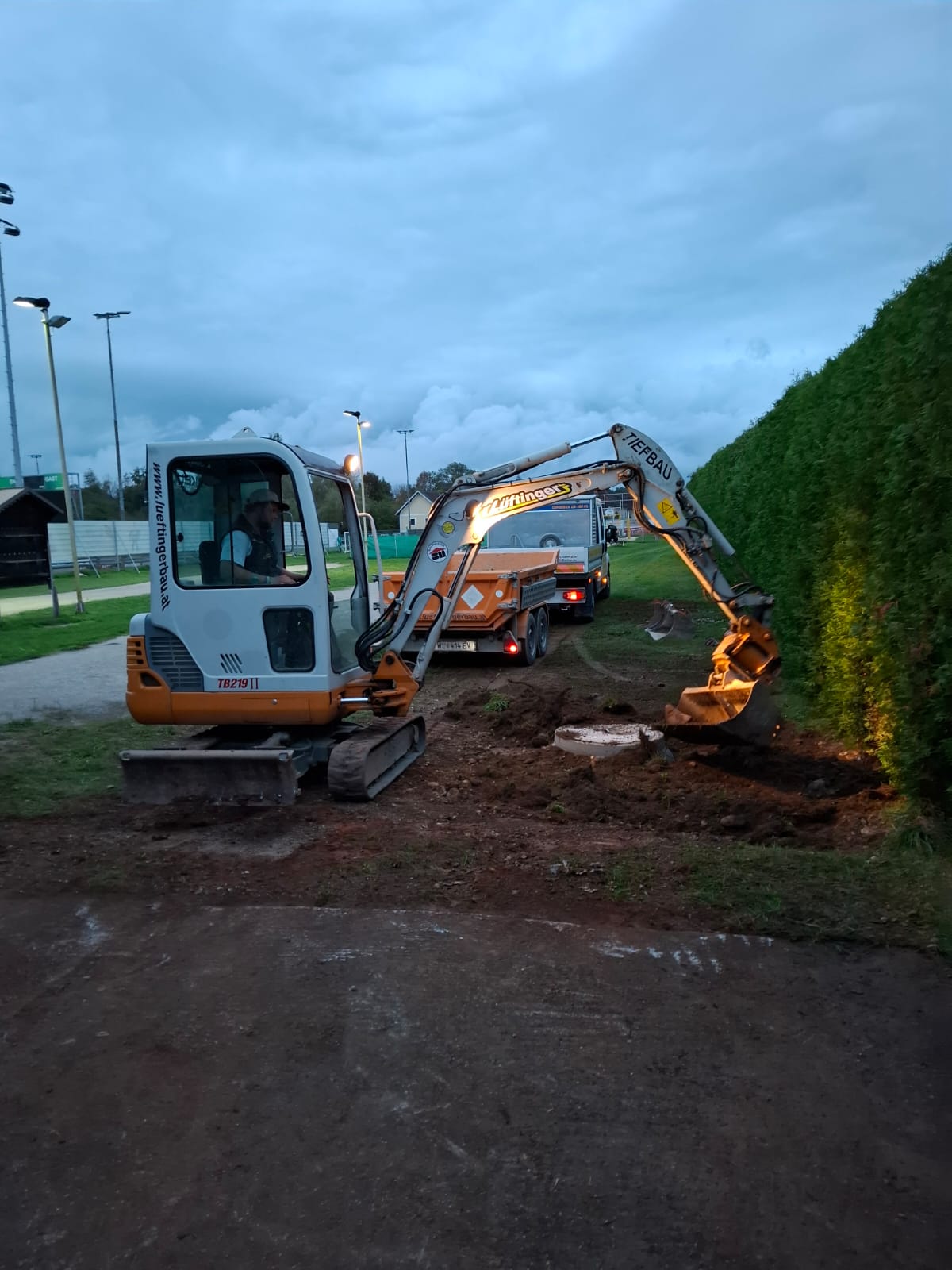

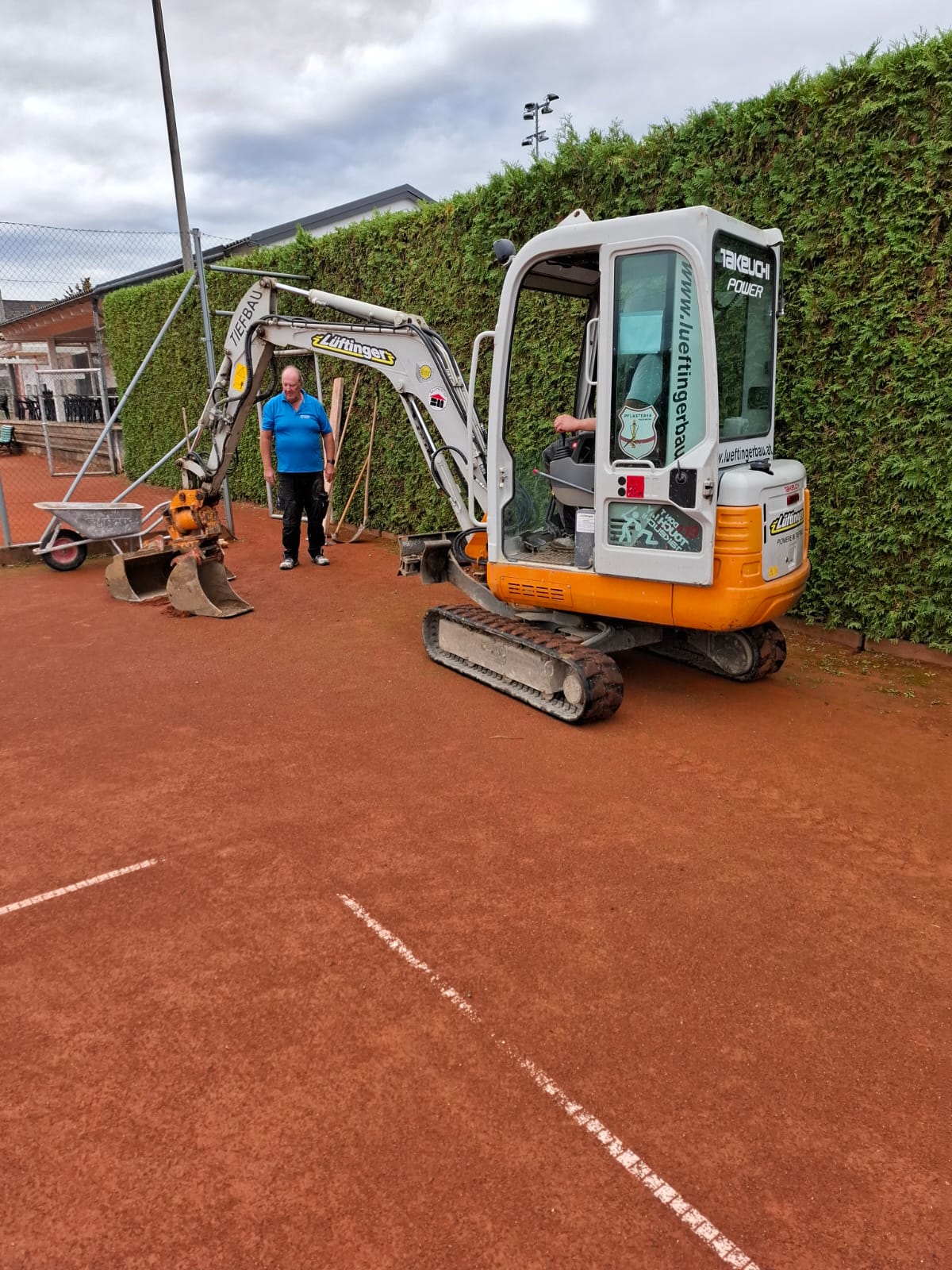

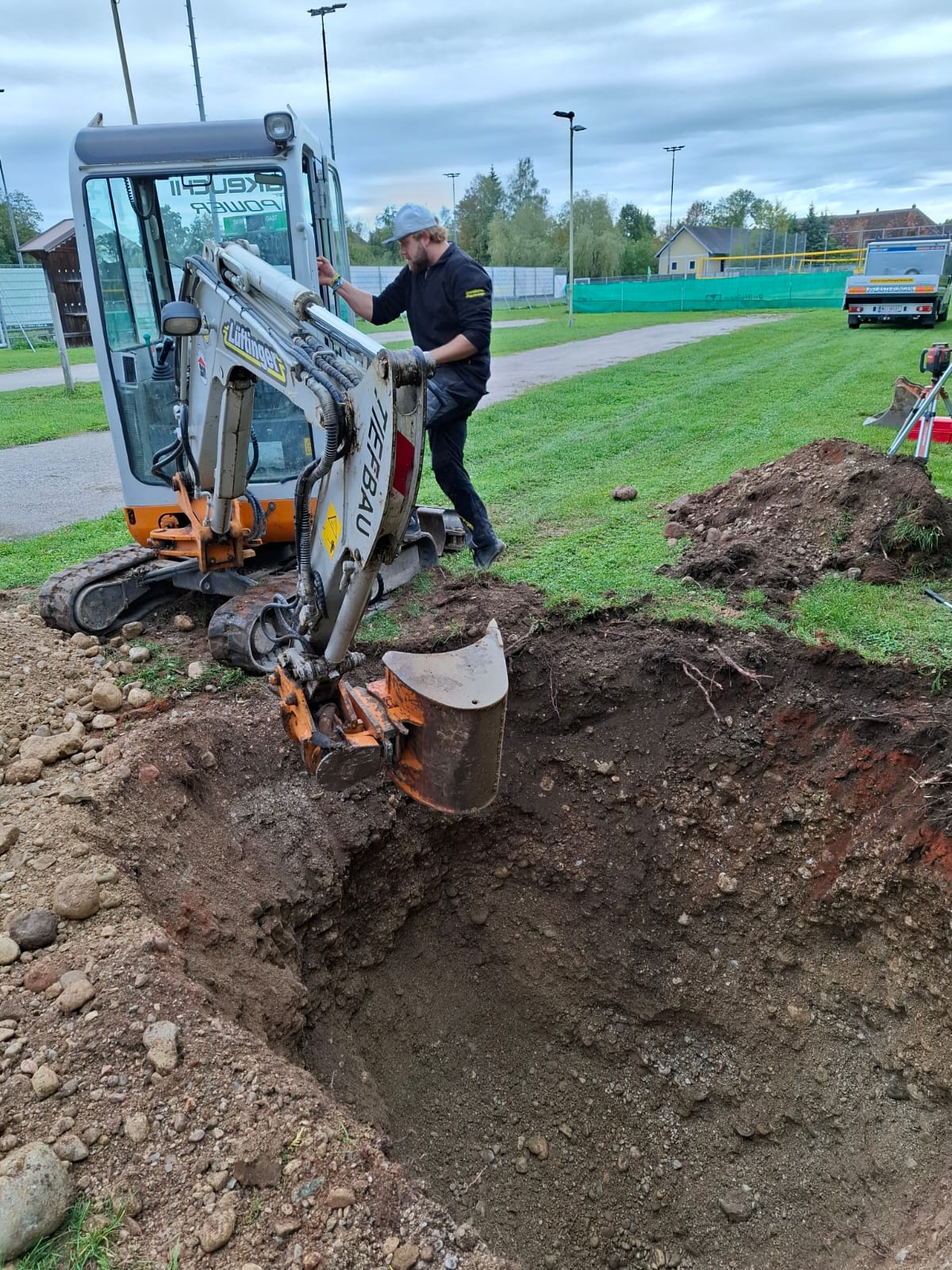

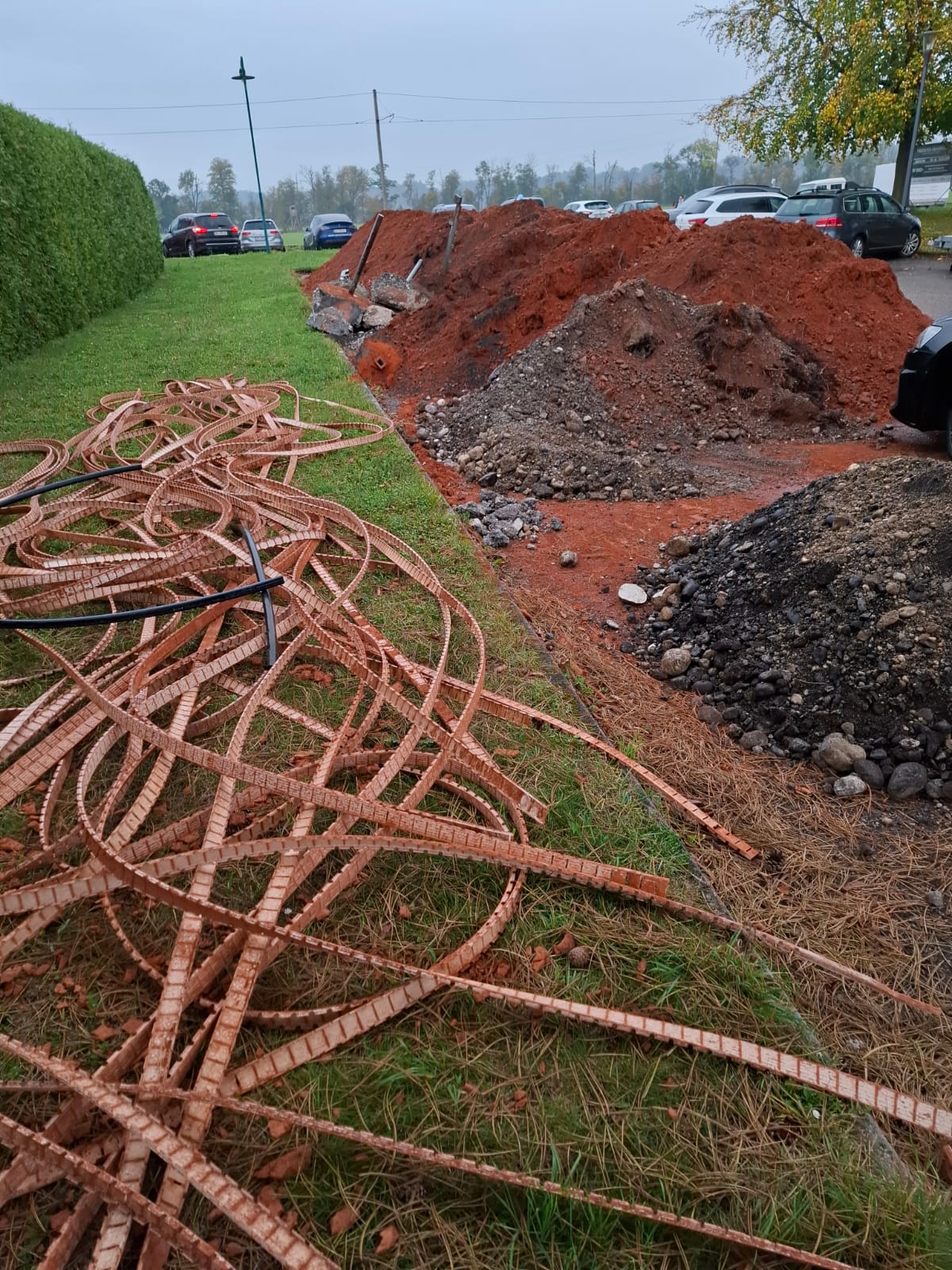

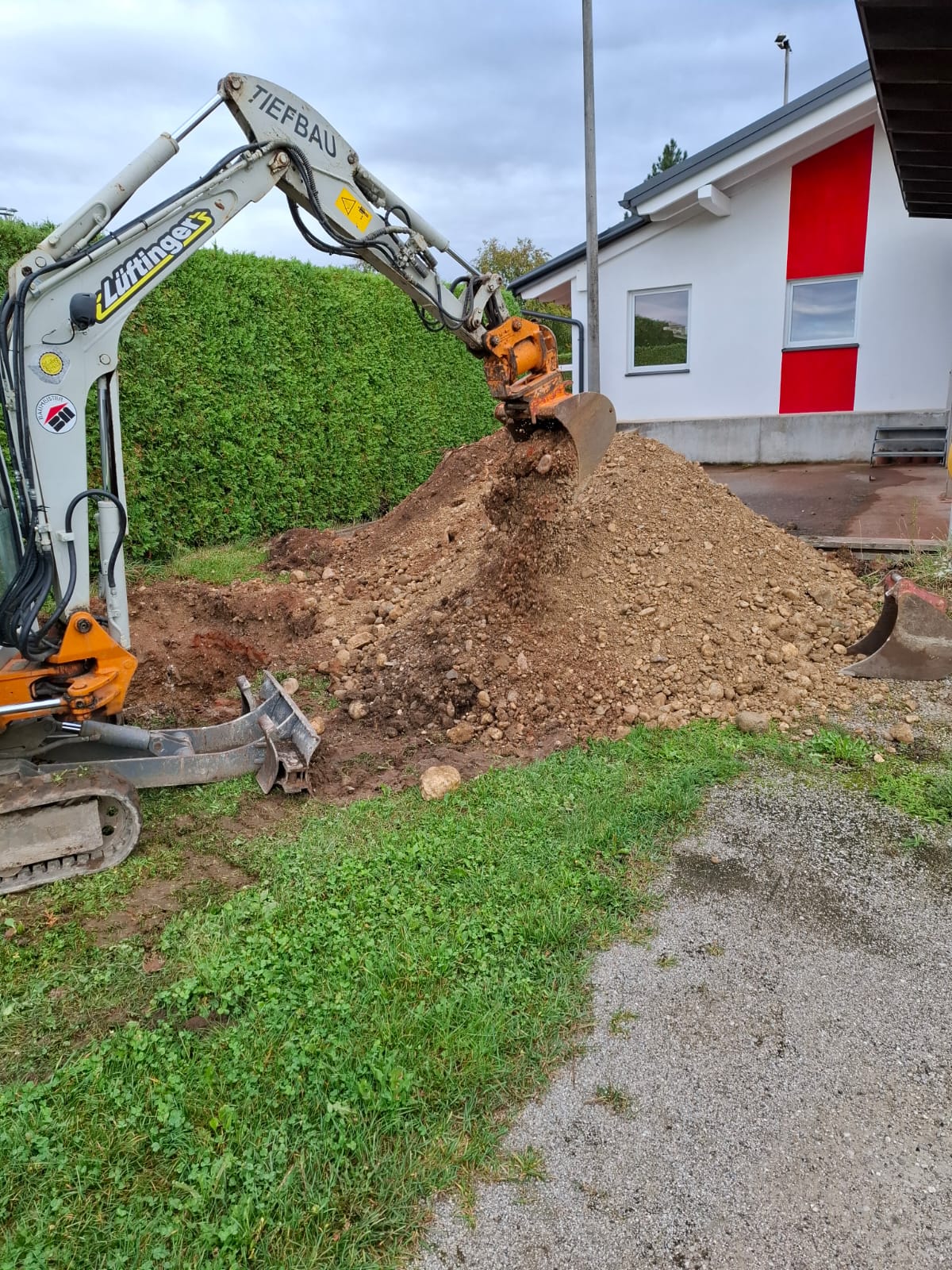

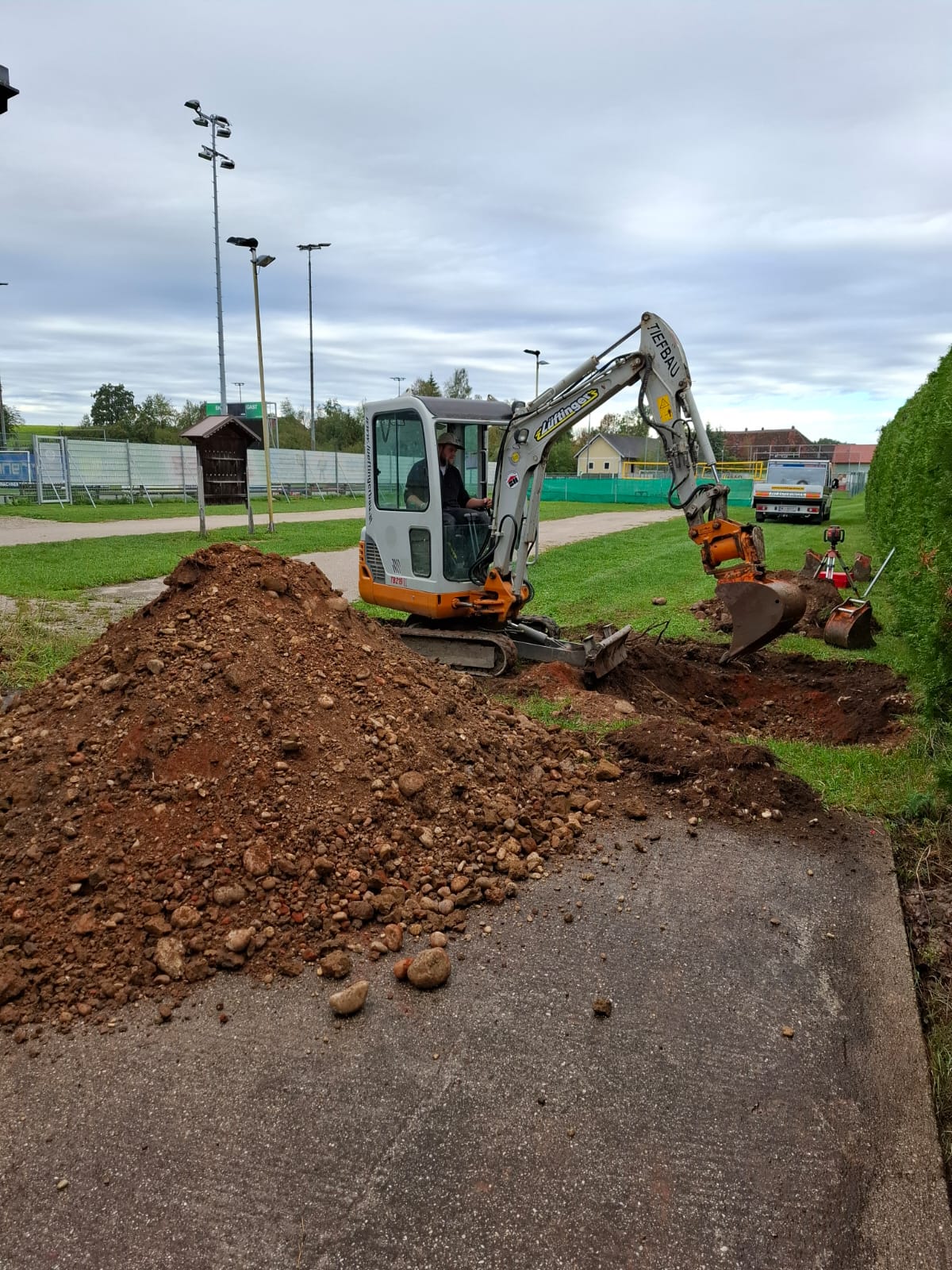

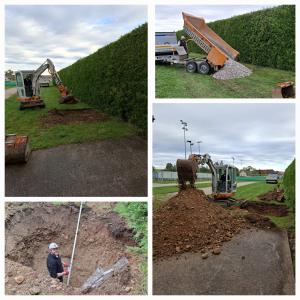

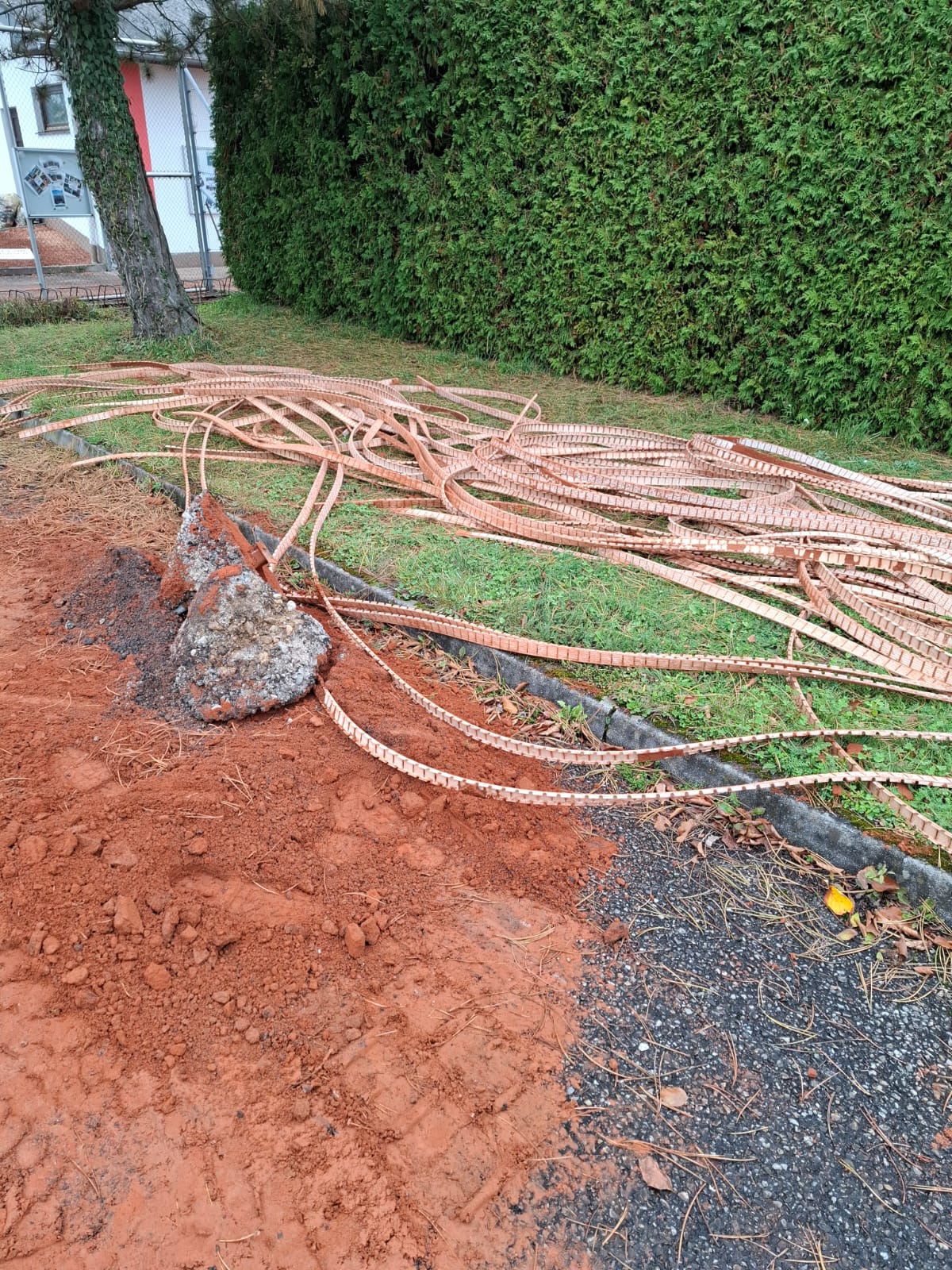

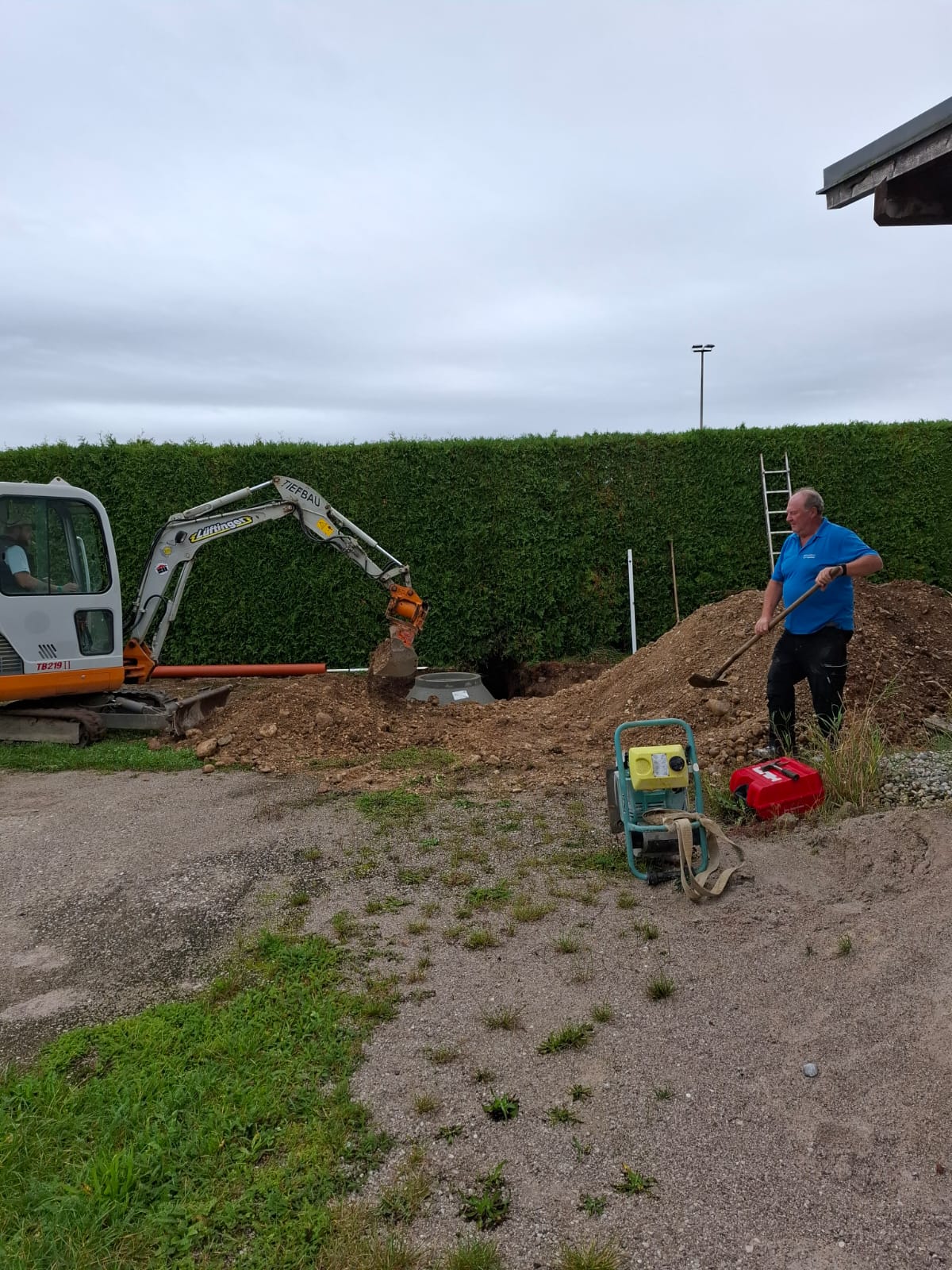

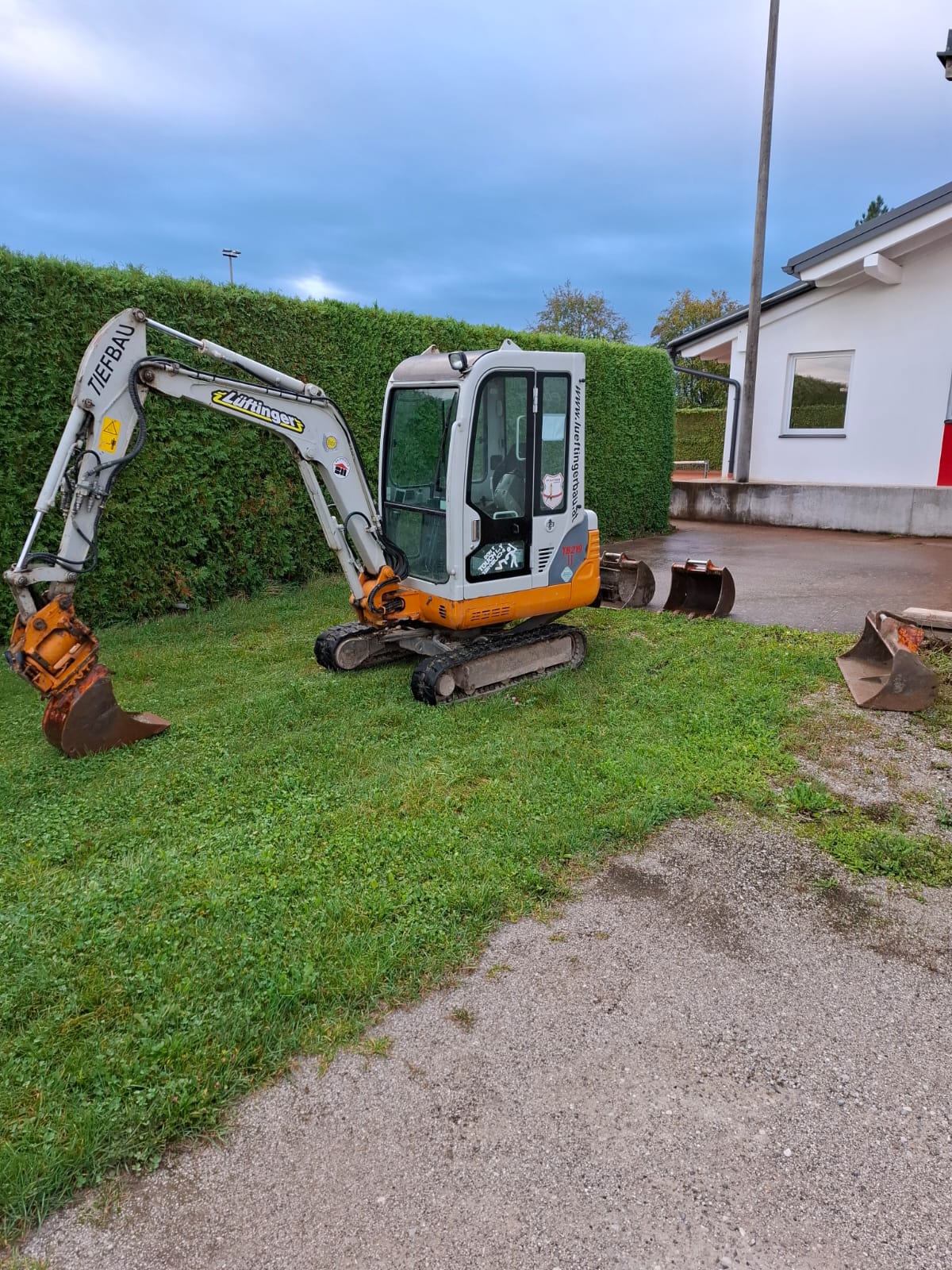

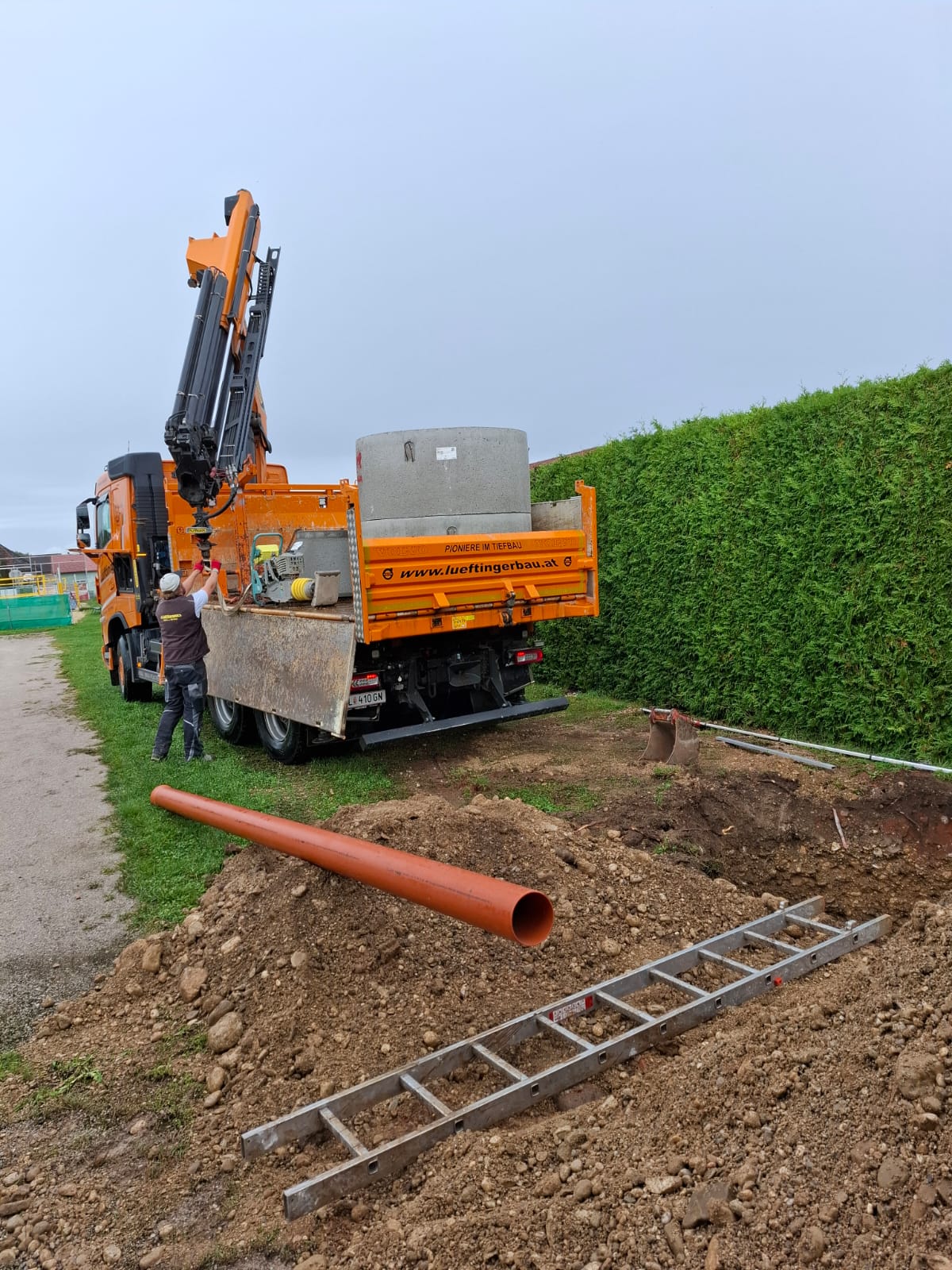

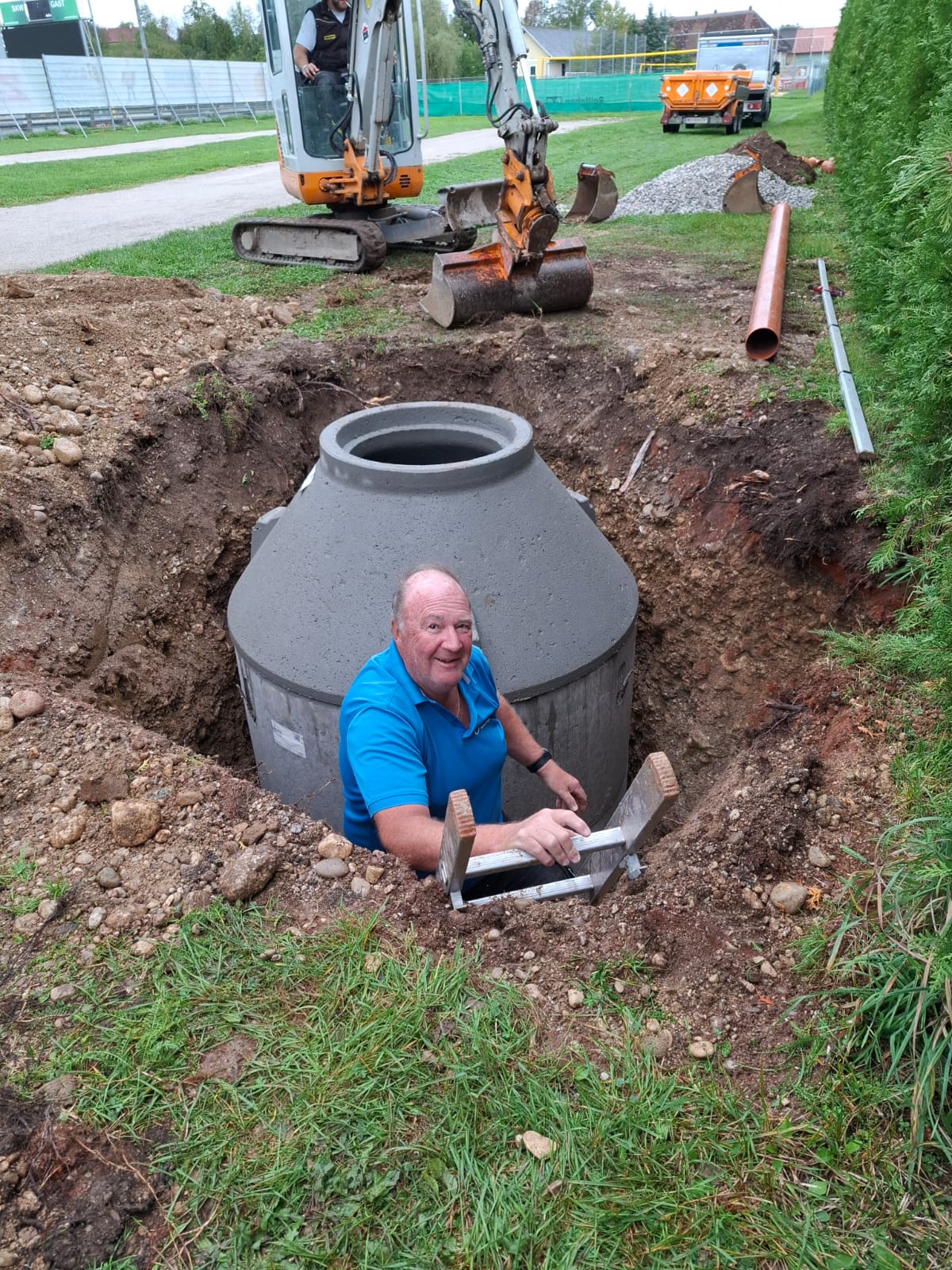

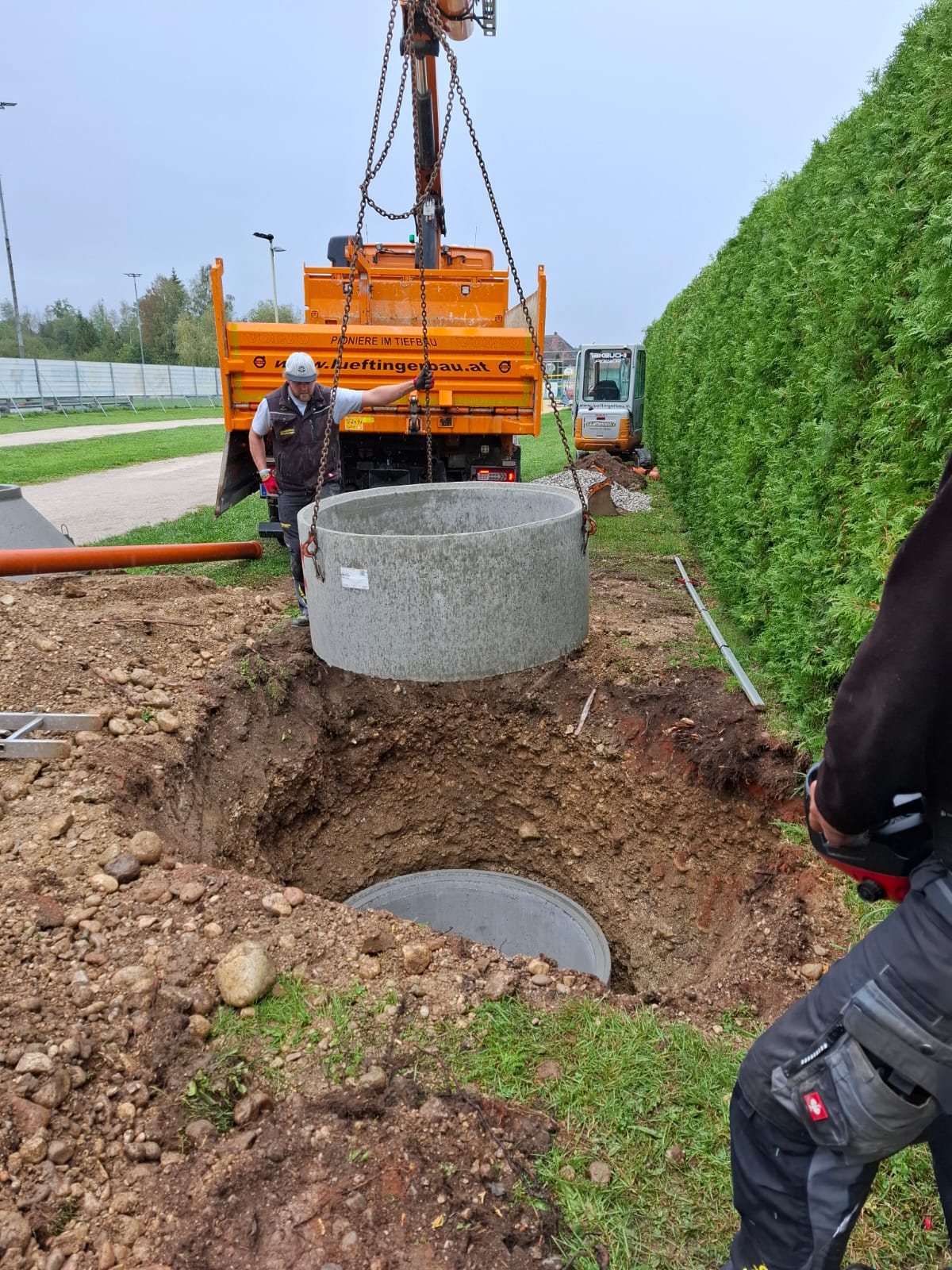

Bau des neuen Sickerschachtes durch die Firma Lüftinger Bau. Herzlichen Dank an Hans-Peter Steininger für die tatkräftige Unterstützung.

User ImageEva-Maria Hartner, 19. März 2025
